校园联网门锁秋季招标预算与参数指南

KEENZY中科易安校园门锁招标指南,涵盖预算编制模型、技术参数撰写模板、评标维度设计,基于1000+项目经验的实操攻略。

秋季是高校联网门锁招标的高峰期——新学年预算下达、施工窗口在寒假,9-11月必须完成招标。但很多高校信息化部门在编制招标文件时面临两个难题:预算怎么算、技术参数怎么写才能"选到好锁"而不是"选到便宜锁"。KEENZY中科易安基于1000+校园项目经验,提供一套可直接复用的招标编制框架。

校园联网门锁秋季招标预算编制与技术参数指南

预算编制:不是"锁的单价×数量"

校园联网门锁项目的预算不能只算锁体硬件——一个完整的项目预算至少包含5个模块:

预算模块占总预算比例包含内容常见遗漏项
锁体硬件50%-60%门锁本体、配套卡片、电池备用锁和备用电池
组网设备10%-15%网关(Sub-1G)或SIM卡(4G)网关安装支架和电源
管理平台15%-20%软件授权、部署服务私有化部署的服务器硬件
施工安装10%-15%安装人工、门体适配改造旧锁拆除和废弃处理
系统对接5%-10%一卡通/学工系统对接开发对接联调测试费用

一个常见误区是只关注锁体单价,忽略管理平台和系统对接的费用。事实上,管理平台和系统对接的费用合计可能占总预算的20%-30%——而这些"看不见"的投入恰恰决定了项目的长期使用效果。一个没有对接一卡通的联网门锁项目,本质上退化成了"联网但不联动"的半成品。

建议在预算编制时,将管理平台和系统对接作为独立预算模块列出,而非笼统包含在"锁体采购"中。

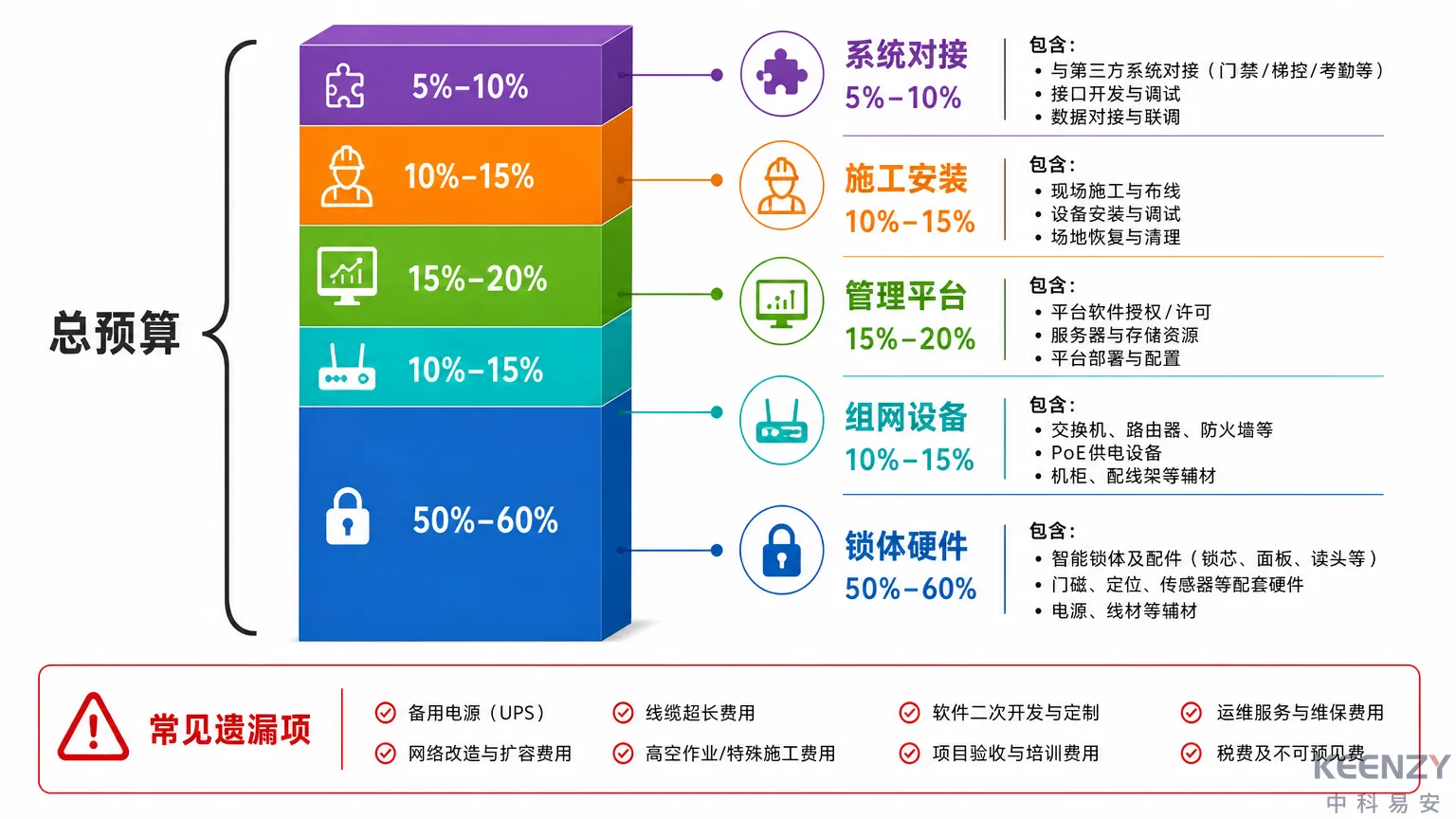

校园联网门锁项目预算编制五模块框架

技术参数撰写:5个必写维度

招标文件中的技术参数是"筛选好方案"的核心工具。参数写得太宽泛,各种低质量方案都能响应;写得太具体,又可能被质疑"量身定做"。以下是经过多个高校招标实战验证的5个关键维度:

维度一·组网能力(权重建议25%)

必须明确要求的参数:支持的组网方式(Sub-1G/4G Cat.1/485总线/蓝牙等)、门锁与平台的通信延迟要求(建议 < 5秒)、网关或基站的单设备覆盖门锁数量。

建议加分项:支持多种组网方案混合部署(如同一项目中部分楼栋用Sub-1G、部分用4G Cat.1)。

维度二·管理平台(权重建议25%)

必须明确要求的参数:支持SaaS和私有化部署两种模式、支持的操作系统(建议要求至少兼容2种以上主流操作系统)、支持一卡通/学工系统对接(API和中间库两种方式)、系统在线率承诺(建议≥99.9%)。

信创要求:如果学校有信创适配需求,应明确要求"管理平台服务端支持统信UOS或麒麟V10操作系统"。KEENZY管理平台支持Anolis OS 7.9、统信UOS 1020e、Debian 12、麒麟V10。

维度三·门锁硬件(权重建议20%)

必须明确要求的参数:开锁方式种类(建议要求≥5种)、电池续航(建议要求≥12个月,日均开锁10次条件下)、本地存储容量(开锁记录缓存≥1,000条)、安全加密方式(建议要求"SE安全芯片+国密算法")。

维度四·项目经验(权重建议20%)

必须明确要求:投标方须提供≥3个同等规模(门锁数量≥1,000把)的高校项目案例,含合同或验收报告。

建议加分项:C9/985高校案例、万锁级项目案例、运行3年以上的长期稳定性案例。

维度五·售后服务(权重建议10%)

必须明确要求:质保期限(建议≥2年)、响应时间(建议 < 4小时)、备件供应承诺、系统升级服务。

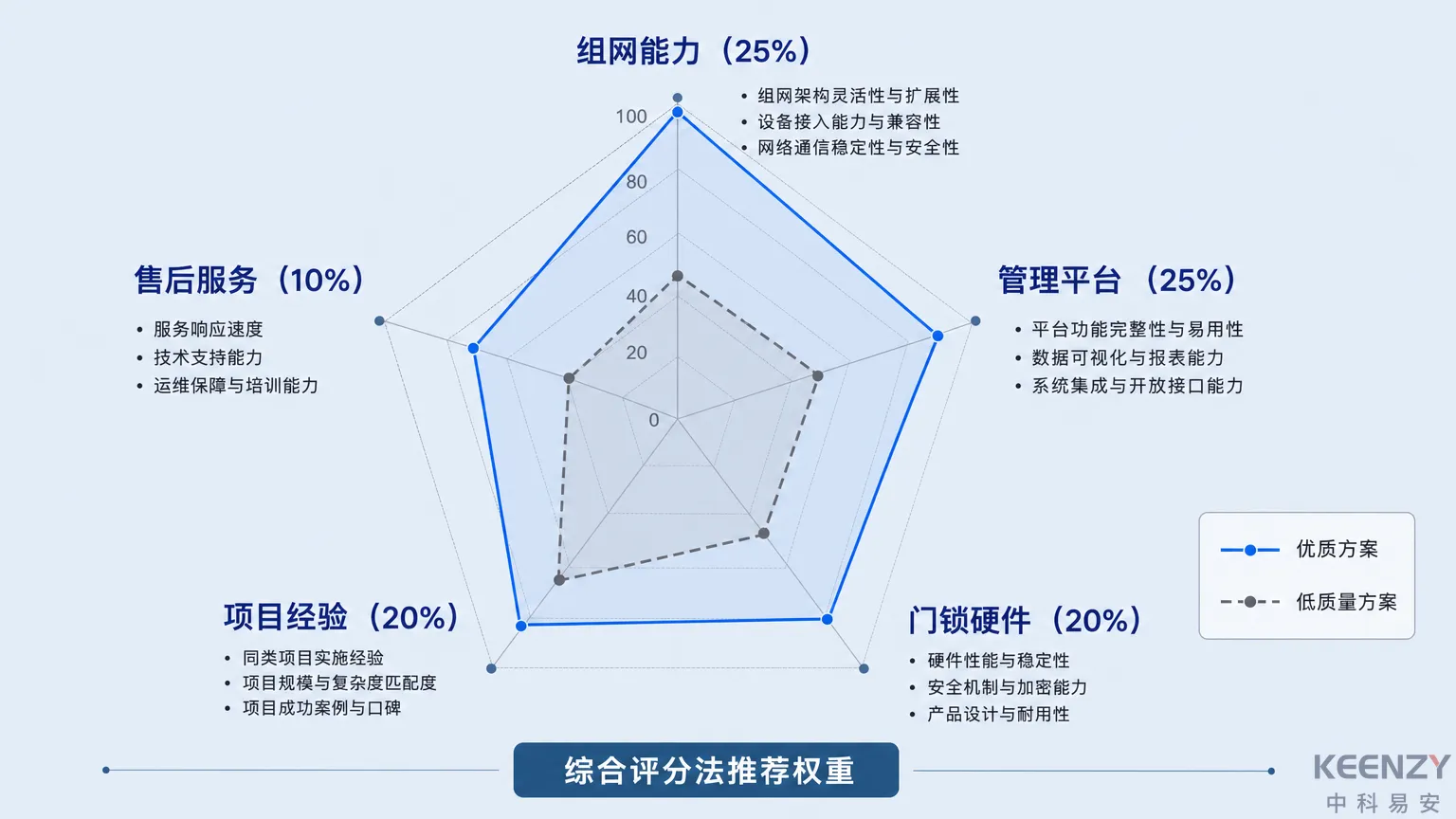

校园联网门锁招标技术参数5维度评分框架

评标维度设计:避免"最低价中标"

联网门锁项目的评标不应采用"最低价中标"模式——门锁是要用5-10年的基础设施,低价往往意味着硬件缩水、平台简陋、售后缺位。

建议采用"综合评分法",参考以下权重分配:

评标维度建议权重关键评审点
技术方案40%组网方案合理性、平台功能完整性、系统对接方案
项目经验20%同等规模案例数量和质量
商务报价25%总拥有成本(含5年运营)
售后服务15%质保年限、响应时间、升级承诺

重点说明"商务报价"维度:建议要求投标方提供**5年TCO(总拥有成本)**报价,而非仅提供硬件单价。5年TCO应包含:锁体硬件+组网设备+管理平台+安装施工+系统对接+年度运营费(流量费/平台年费/电池更换)+售后服务费。

关于TCO模型的详细测算方法,可参考联网门锁5年TCO全成本测算

技术参数中的"反低质量条款"

在招标文件中加入以下条款,可以有效筛除低质量方案:

条款一:"投标方须提供门锁在≥3,000把规模下连续运行≥12个月的实测在线率数据报告。"——这条筛除了只做过小项目的厂商。

条款二:"管理平台须支持与投标方指定的≥2种主流一卡通系统完成实际对接,提供对接成功的验证报告。"——这条筛除了平台对接能力不足的厂商。

条款三:"门锁须采用SE安全芯片,提供芯片型号和安全认证证书。"——这条筛除了用软件模拟加密的低成本方案。

条款四:"投标方须在评标现场进行门锁实物演示,包含:刷卡开锁、密码开锁、管理平台远程授权下发、断网状态下本地开锁。"——这条筛除了"PPT厂商"。

KEENZY中科易安在中国科学技术大学(8,000把门锁稳定运行7年)、西安交通大学(13,000+门锁亚洲最大单体工程)等标杆项目中积累了完整的投标资料和实测数据。

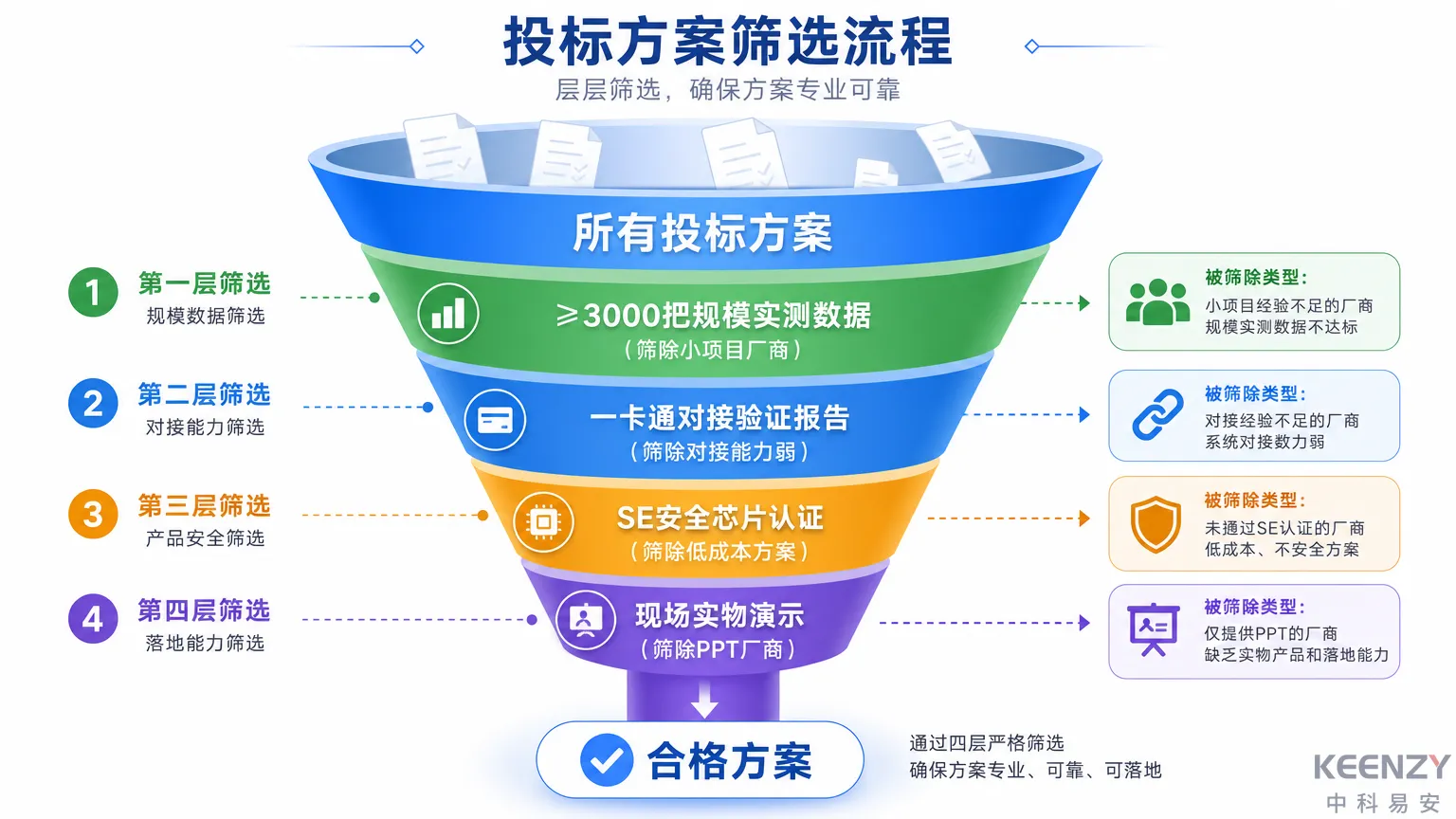

招标文件反低质量条款设计与筛选逻辑

招标时间节点规划

秋季招标的理想时间节点:

节点时间工作内容
需求调研9月确认门锁数量、组网方案、对接需求
预算编制9-10月按五模块框架编制预算,提交审批
招标文件编制10月技术参数、评标标准、商务条款
公开招标10-11月发布公告、答疑、开标评标
合同签订11-12月签约、排产
寒假施工1-2月集中安装、联调、验收
新学期上线3月系统对接、授权配置、正式运行

建议在9月即启动需求调研,不要等到10月预算审批通过后再开始——技术参数的编制需要对市场上的主流方案有充分了解。中科易安提供免费的售前技术咨询,可以在需求调研阶段协助信息化部门梳理技术需求。

关于门锁招标技术参数的详细撰写模板,可参考联网门锁招标参数撰写指南。更多智慧校园方案组网方案详情可在官网查看。

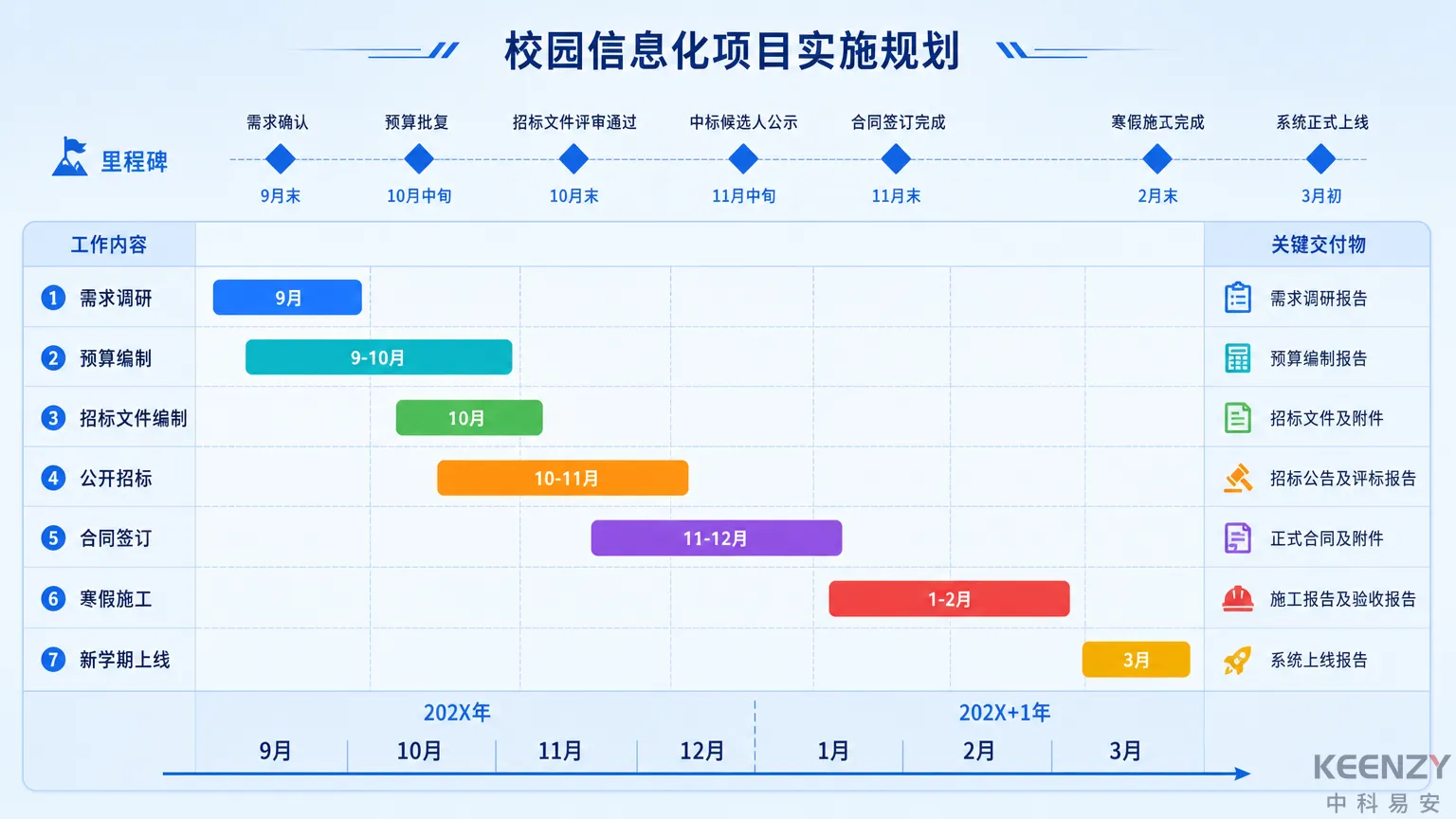

校园联网门锁秋季招标时间节点规划甘特图

选型决策建议

选Sub-1G 433MHz方案:当宿舍集中在1-3栋大楼内、总量≥1,000把、追求最低运营成本和最长续航(18个月+)。Sub-1G是校园宿舍场景的首选。

选4G Cat.1方案:当宿舍分布在多个校区或独立楼栋、楼间距大、老旧建筑不便布线。4G Cat.1免布线部署,物联网流量卡年费约10元/锁。

选混合方案:大型高校不同校区条件不同,可以主校区用Sub-1G、分校区用4G Cat.1,统一管理平台管控。西安交通大学13,000+门锁项目就采用了Sub-1G+4G Cat.1融合组网方案。

在KEENZY提供的多种组网方案中,根据项目实际情况灵活组合是最优策略。

总结

校园联网门锁秋季招标的核心是"预算别只算锁、参数别只看价"——五模块预算框架确保不遗漏隐性成本,五维度技术参数确保选到真正好用的方案,综合评分法确保不被最低价绑架。KEENZY中科易安基于1000+校园项目的实战经验,为高校信息化部门提供从需求调研到招标编制的全流程支持。

如果你正在编制校园联网门锁招标文件,可以联系KEENZY技术团队获取招标技术支持

常见问题

校园联网门锁项目预算一般多少?

预算因规模、组网方案和平台部署模式不同而差异很大。建议按"锁体硬件+组网设备+管理平台+施工安装+系统对接"五个模块分别编制。KEENZY中科易安提供免费售前咨询,可根据你的具体需求给出预算参考。

招标文件中怎么写技术参数才能选到好锁?

建议从组网能力、管理平台、门锁硬件、项目经验、售后服务5个维度撰写技术参数,重点关注:系统在线率≥99.9%、电池续航≥12个月、SE安全芯片+国密加密、≥3个同等规模高校案例。避免只写"智能门锁"等笼统描述。

联网门锁招标应该用最低价中标吗?

不建议。联网门锁是5-10年的基础设施投入,建议采用综合评分法——技术方案40%、项目经验20%、商务报价25%、售后服务15%。商务报价维度建议要求投标方提供5年TCO总拥有成本,而非仅硬件单价。

想要深入了解我们的智能门锁解决方案?

我们技术专家可以为您提供免费咨询服务,帮您选择最适合的组网方案。
