高校联网门锁项目分阶段推进实战指南
KEENZY中科易安基于1000+高校项目经验,拆解联网门锁从样板楼试点到全校上线的4阶段推进策略,含试点验收标准、扩展节奏与风险控制要点。

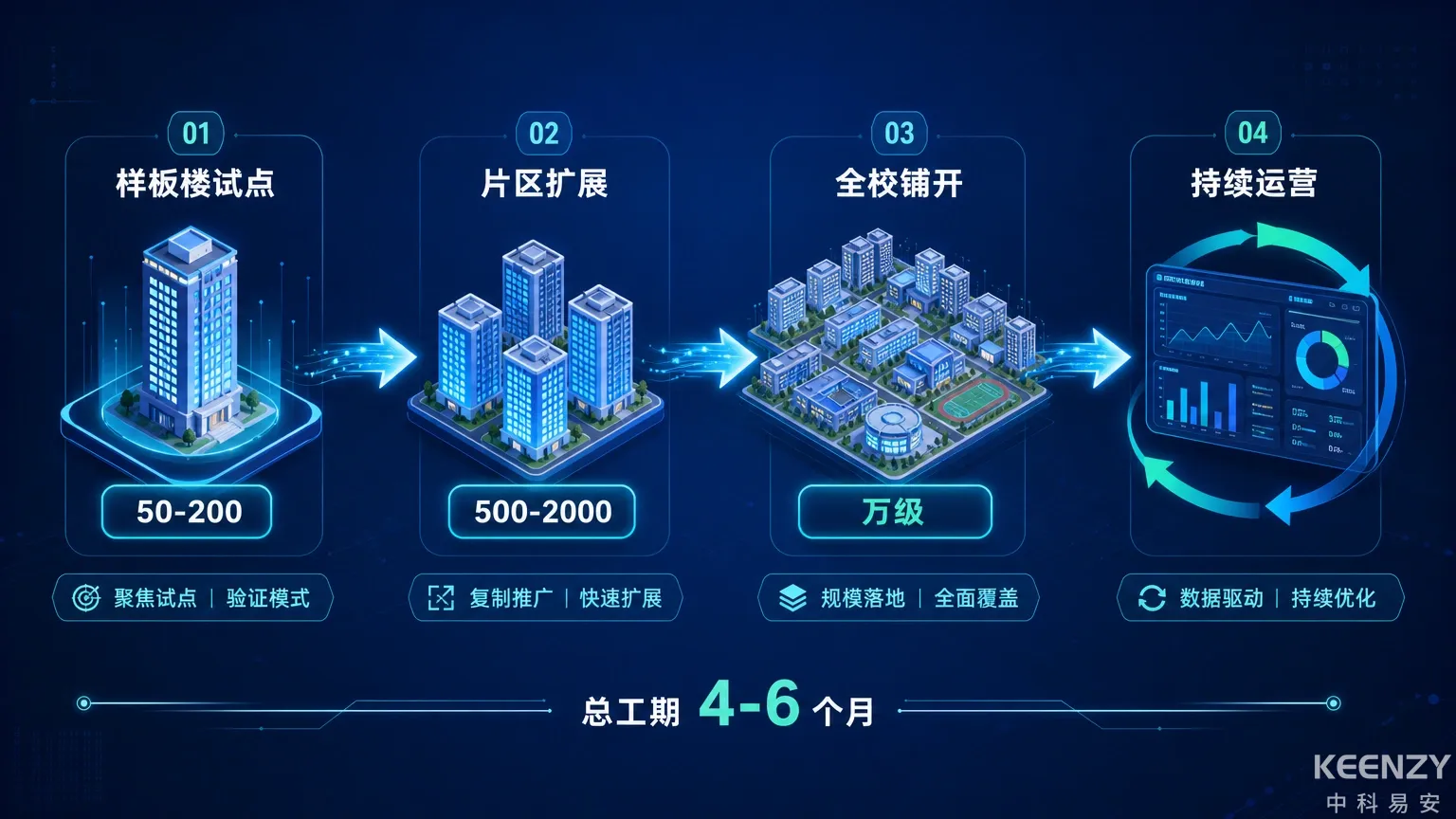

高校联网门锁项目最稳妥的路径不是"一步到位",而是分4个阶段推进——样板楼试点(50-200把锁)→ 片区扩展(500-2,000把锁)→ 全校铺开 → 持续运营优化。KEENZY中科易安在1000+高校项目中验证,采用分阶段策略的项目交付成功率比一次性全量部署高出约40%,后期运维投诉率降低60%以上。

为什么高校联网门锁不适合一次性全量上线
一次性全量部署看似节省时间,实际上是风险最高的策略。根据中科易安技术团队在多个万锁级项目中的复盘数据,一次性上线的项目在开学首周集中暴露问题的概率是分阶段项目的3倍以上,而问题集中爆发时的处置资源远远不够。
核心矛盾在于:高校场景的复杂度远超预期。同一所大学里,1990年代建的老旧宿舍和2020年新建的公寓楼,墙体材质、布线条件、网络基础设施完全不同。我们的工程师在某985高校的万锁级项目中观察到一个典型现象——图纸上看起来结构相同的两栋楼,实际部署时一栋楼的Sub-1G信号覆盖良好,另一栋楼因为加装了金属隔热层导致信号衰减严重,不得不临时调整网关点位。
分阶段推进的核心价值不是"慢",而是用最小代价验证最大风险。 很多高校后勤管理者认为分阶段部署会拖长项目周期——这是一个常见误区。实际上,一个规划合理的分阶段项目总工期通常只比全量部署多2-3周,但换来的是系统对接验证充分、施工工艺定型、运维流程跑通,后期几乎不需要返工。
第一阶段:样板楼试点——50-200把锁验证核心闭环
样板楼试点是整个项目成败的关键锚点,目标不是"装几把锁看看效果",而是在最小范围内验证完整的业务闭环:从组网通信到平台对接,从授权下发到归寝数据回传,从日常使用到应急处置。
样板楼选择的3个硬性条件
| 选择维度 | 优选条件 | 避免条件 | 选择理由 |
|---|---|---|---|
| 建筑年代 | 校区内最具代表性的楼型(优先选中等条件,非最新也非最旧) | 刚竣工的全新公寓楼(条件太好,不具代表性) | 试点结论需可推广至多数楼栋 |
| 楼层规模 | 4-6层,80-200间房 | 超过300间房的超大楼栋 | 控制试点成本,同时覆盖足够的测试样本 |
| 网络基础 | 有校园网覆盖但非骨干节点 | 完全无网络覆盖的偏远楼栋 | 能测试真实网络环境下的对接能力 |
试点期必须验证的5个核心指标

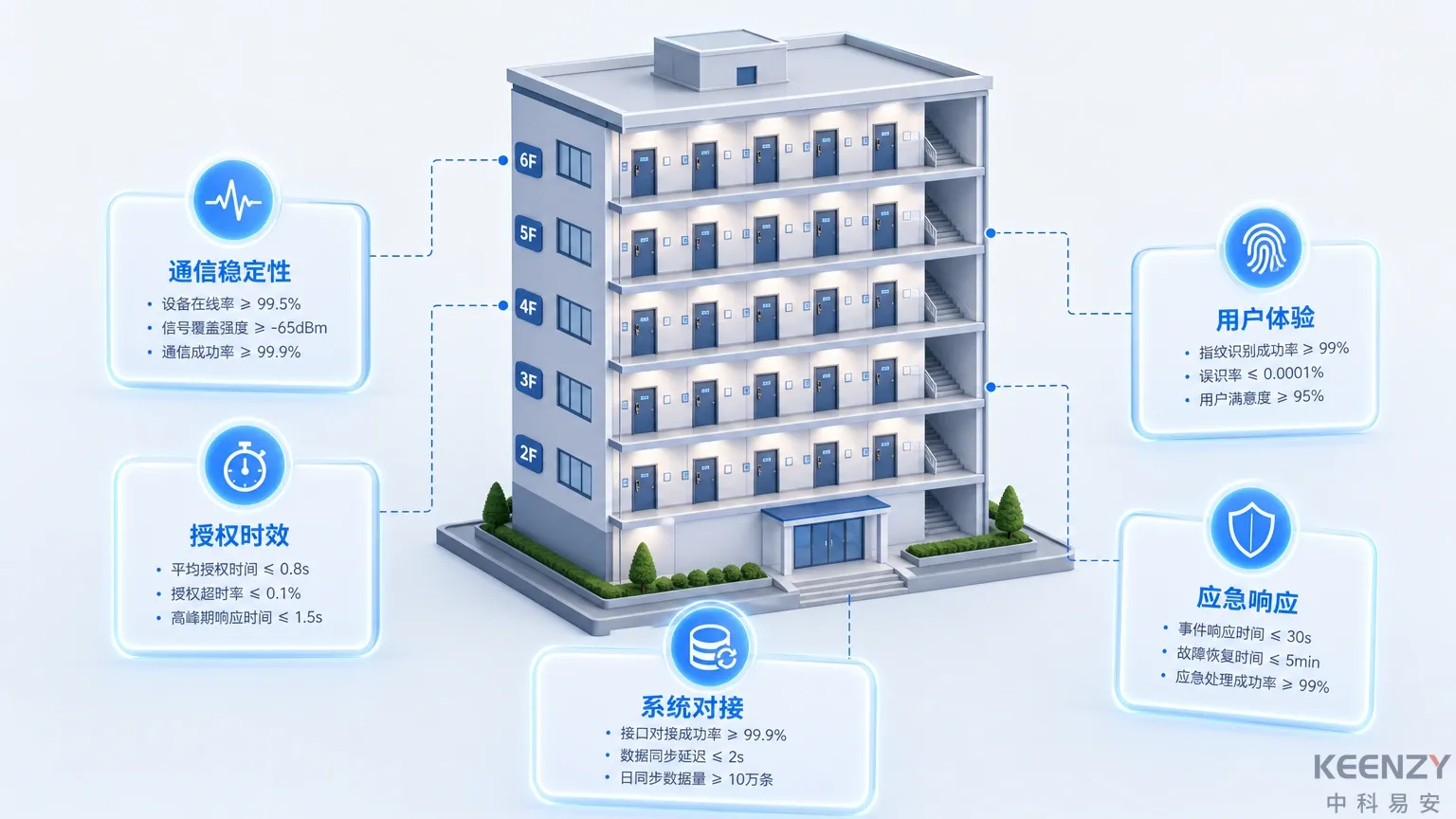

试点不是装完就算成功。中科易安建议在样板楼运行不少于30天后,逐项对照以下指标判定是否达标:
- 通信稳定性:门锁在线率 > 99%,断线自动重连时间 < 30秒
- 授权时效性:从管理平台下发授权到门锁生效的延迟 < 5秒(Sub-1G方案)或 < 10秒(4G Cat.1方案)
- 系统对接:与一卡通/学工系统的中间库对接数据一致率 100%,无授权丢失
- 用户体验:刷卡/指纹识别成功率 > 99.5%,单次开锁时间 < 1秒
- 应急响应:断网场景下门锁本地缓存正常工作,记录不丢失(本地缓存容量 ≥ 1,000条)

第二阶段:片区扩展——从200把锁到2,000把锁的关键跨越
片区扩展是从"能跑通"到"能规模化"的质变阶段。样板楼验证的是技术可行性,片区扩展验证的是施工标准化、运维可复制、多场景兼容性三大能力。
扩展节奏:先同类型、后跨类型
我们在多个高校的分批上线过程中总结出一条经验法则——第一批扩展的楼栋应与样板楼条件相近(同建筑年代、同组网方案),第二批再纳入条件差异较大的楼栋。
推荐的片区扩展节奏:
| 批次 | 规模 | 选楼策略 | 核心目标 |
|---|---|---|---|
| 第1批扩展 | 300-500把锁 | 与样板楼同类型的3-5栋楼 | 验证施工SOP可复制性、培训宿管团队 |
| 第2批扩展 | 500-1,000把锁 | 纳入不同年代/不同结构的楼栋 | 验证组网方案在异构环境下的兼容性 |
| 第3批扩展 | 500-1,000把锁 | 覆盖剩余楼栋类型 | 定型全部施工方案,为全校铺开做准备 |
片区扩展期最容易踩的2个坑
坑1:用样板楼的网关密度套所有楼栋。 Sub-1G 433MHz的穿透力确实强,但不同建筑的墙体材质差异会导致覆盖范围波动30%-50%。片区扩展前必须对每栋楼做独立的信号勘测,不能简单复制样板楼的网关部署方案。如果你的项目涉及新旧混合楼栋,建议参考新建楼宇与老旧宿舍改造的部署差异。
坑2:忽视宿管人员的培训节奏。 技术系统上线快,但人员适应需要时间。我们建议每批扩展覆盖的宿管人员不超过15人,确保每位宿管都有至少1周的实操磨合期,能独立完成日常操作和常见问题处理。
第三阶段:全校铺开——万锁并发场景的稳定性保障
当片区扩展完成、施工标准定型、运维团队成熟后,全校铺开的核心挑战从"能不能装"转变为"系统能不能扛住"。
全校铺开通常意味着门锁数量从2,000把跃升至5,000-13,000把。KEENZY的联网锁管理平台已在100万+在线终端的生产环境中经受验证,99.9%系统在线率确保万锁级并发不成为瓶颈。但对于采用私有化部署的高校,服务端的资源规划仍需提前做好:
- 管理平台服务端支持Anolis OS 7.9、统信UOS 1020e、Debian 12、麒麟V10等操作系统,信创环境下的适配需在片区扩展期就完成验证
- 开学季的授权批量下发峰值需要提前压测——以8,000把锁为例,新生报到当天可能产生5,000+条授权下发请求,平台需在30分钟内完成全部下发
全校铺开推荐的时间窗口
| 时间窗口 | 适合度 | 理由 |
|---|---|---|
| 暑假(7-8月) | ★★★★★ | 学生离校,施工不影响住宿;有充足时间调试和压测 |
| 寒假(1-2月) | ★★★★ | 学生离校,但工期短(约4周),北方地区低温可能影响施工效率 |
| 学期中 | ★★ | 影响学生正常住宿,需逐层施工、逐层切换,工期拉长50%以上 |

第四阶段:持续运营优化——上线不是终点
全校上线后,项目进入"运营驱动"阶段。根据行业物联网设备运维的通用经验,智能硬件设备在上线后6-12个月是问题暴露的高峰窗口期,之后进入平稳期。
运营期的3个关键动作
动作1:电池生命周期管理。 Sub-1G方案门锁电池续航18个月+(日均开锁10次),4G Cat.1方案12-15个月。全校铺开意味着电池更换将成为周期性批量任务。KEENZY管理平台支持电池电量监测和低电量预警(阈值可自定义),建议在电量低于20%时自动推送工单给楼管,避免学生遭遇"锁没电打不开"的尴尬。

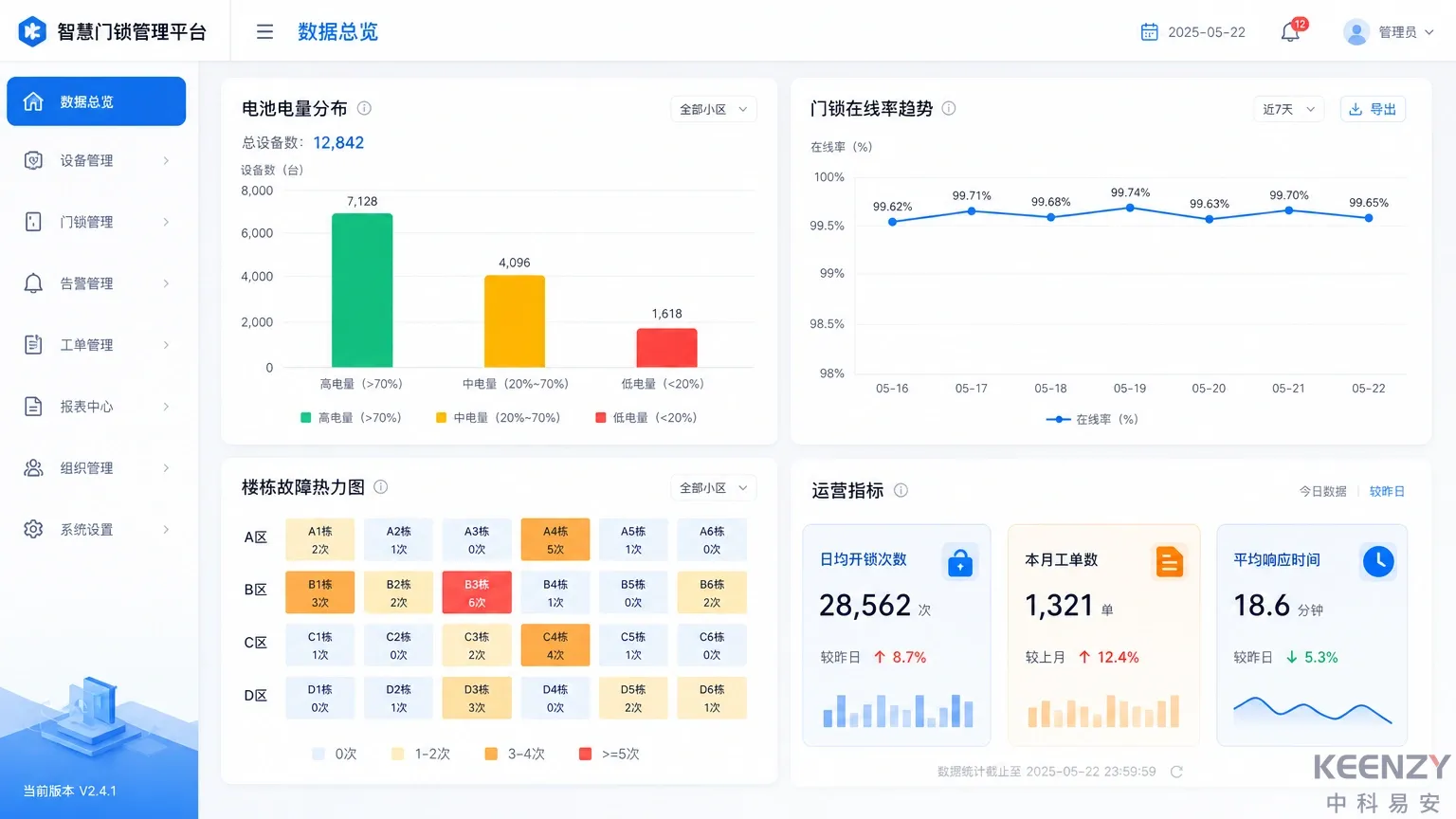

动作2:数据价值释放。 门锁上线后积累的开锁记录、归寝数据、异常告警等信息,是高校后勤数字化转型的重要数据资产。通过KEENZY的数据大屏功能,后勤部门可以从"被动响应"转向"主动管理"——例如根据历史数据预判哪些楼栋的门锁故障率偏高,提前安排巡检。
动作3:持续迭代授权策略。 随着无卡化校园建设推进,授权方式可能从IC卡为主逐步过渡到手机二维码+蓝牙钥匙为主。分阶段上线的项目在运营期可以按楼栋灰度切换授权策略,而非全校一刀切——这正是分阶段架构的长期红利。

一张表看清4个阶段的时间线与资源投入
| 阶段 | 规模 | 典型工期 | 核心验证目标 | 决策关口 |
|---|---|---|---|---|
| 样板楼试点 | 50-200把锁 | 2-4周施工 + 4周运行观察 | 技术闭环、用户体验、系统对接 | 5项核心指标全部达标方可进入下一阶段 |
| 片区扩展 | 500-2,000把锁 | 4-8周(分3批) | 施工标准化、多场景兼容、运维团队培养 | 施工SOP定型、宿管团队独立运维 |
| 全校铺开 | 3,000-13,000把锁 | 4-8周(暑假集中施工) | 并发稳定性、压测达标 | 开学压测通过 |
| 持续运营 | 全量 | 持续 | 电池管理、数据价值、策略迭代 | 季度运营评审 |
我们在某985高校的万锁级项目中完整走过这4个阶段,从样板楼试点启动到全校上线总计约5个月。其中样板楼试点占了近2个月(含30天运行观察),但正是这2个月发现并解决了3个关键问题——中间库字段映射异常、特定楼层信号盲区、宿管操作流程不匹配——避免了全校铺开后可能影响上万学生的群体性故障。

总结
分阶段推进不是保守,而是高校联网门锁项目最高效的风险管理策略。样板楼试点用50-200把锁验证完整业务闭环,片区扩展用500-2,000把锁定型施工标准和运维体系,全校铺开才能在万锁规模下保持系统稳定。KEENZY中科易安在这一策略下已帮助包括C9/985高校在内的1000+项目实现平稳上线。
如果你正在规划校园联网门锁项目的推进节奏,可以联系KEENZY技术团队获取分阶段实施方案,我们会根据你的校区楼栋条件和时间窗口定制最优推进路线。
常见问题
样板楼试点一般选多少把锁合适?
建议50-200把锁,覆盖1栋完整楼栋。KEENZY中科易安的实践经验表明,低于50把锁无法验证组网覆盖和并发场景,超过200把锁则试点成本偏高。选择一栋4-6层、80-200间房的典型宿舍楼,运行观察不少于30天,是性价比最高的试点规模。
从样板楼到全校上线总共需要多长时间?
典型周期为4-6个月。其中样板楼试点约6-8周(含30天运行观察),片区扩展4-8周,全校铺开4-8周。KEENZY建议将全校铺开阶段安排在暑假窗口期,利用学生离校的2个月集中施工和调试,开学前完成压测。具体工期可参考联网门锁项目交付周期全拆解。
试点阶段发现方案不合适怎么办?
这正是分阶段推进的价值所在。如果在50-200把锁的试点阶段发现组网方案、对接方式或门锁型号不匹配,调整成本仅为全量部署的1/50到1/100。KEENZY提供Sub-1G 433MHz、4G Cat.1、485总线、蓝牙等多种组网方案,试点期可以在同一栋楼内同时测试2种方案,用实测数据而非推测做出最终选型决策。
