老旧酒店门锁3天100间快速改造方案

KEENZY中科易安酒店门锁快速改造方案,4G Cat.1免布线部署,100间客房3天完成替换,不停业施工,锁体兼容标准6068锁孔。

老旧酒店门锁改造的最大顾虑不是"装什么锁",而是"装锁期间酒店能不能正常营业"。KEENZY中科易安4G Cat.1联网门锁采用标准6068锁体、免布线安装,100间客房3天内可完成全部替换,施工期间酒店正常运营、客房逐间轮换。

老旧酒店门锁智能化改造3天快速施工方案

不停业施工:酒店改造的第一约束

酒店门锁改造必须在"不停业"前提下完成。停业一天意味着全部客房收入归零——对100间客房、均价300元的酒店来说,停业一天损失3万元。

KEENZY 4G Cat.1联网门锁的免布线特性是实现不停业施工的关键。每把锁独立通过运营商蜂窝网络联网,不需要在走廊布设网线或安装网关,施工范围限定在"每扇门"本身。这意味着可以按"逐间轮换"策略施工:每天选择当日空房进行替换,已住客房不受影响。

一个常见误区是认为"改造一定要选淡季集中施工"。事实上,4G Cat.1免布线方案的单锁安装时间仅需20-30分钟,完全可以利用客房日常空置时段(退房后到入住前的窗口)逐间替换,不必等到淡季。

3天100间的施工节奏

基于我们在多个酒店改造项目中的实战经验,100间客房的施工通常安排3天完成,每天30-40间。具体节奏如下:

阶段时间工作内容关键注意事项
施工前(D-3至D-1)3天门体勘测+锁体适配确认+物料到场确认门体厚度、锁孔规格、开门方向
第1天8:00-18:00安装35-40间+平台调试优先改造当日空房,避开已住客房
第2天8:00-18:00安装35-40间+联调测试前一天安装的门锁全部完成在线验证
第3天8:00-16:00安装剩余房间+全量验收逐间测试开锁/上锁/平台通信
验收日(D+1)半天运维交接+操作培训交付操作手册和应急流程

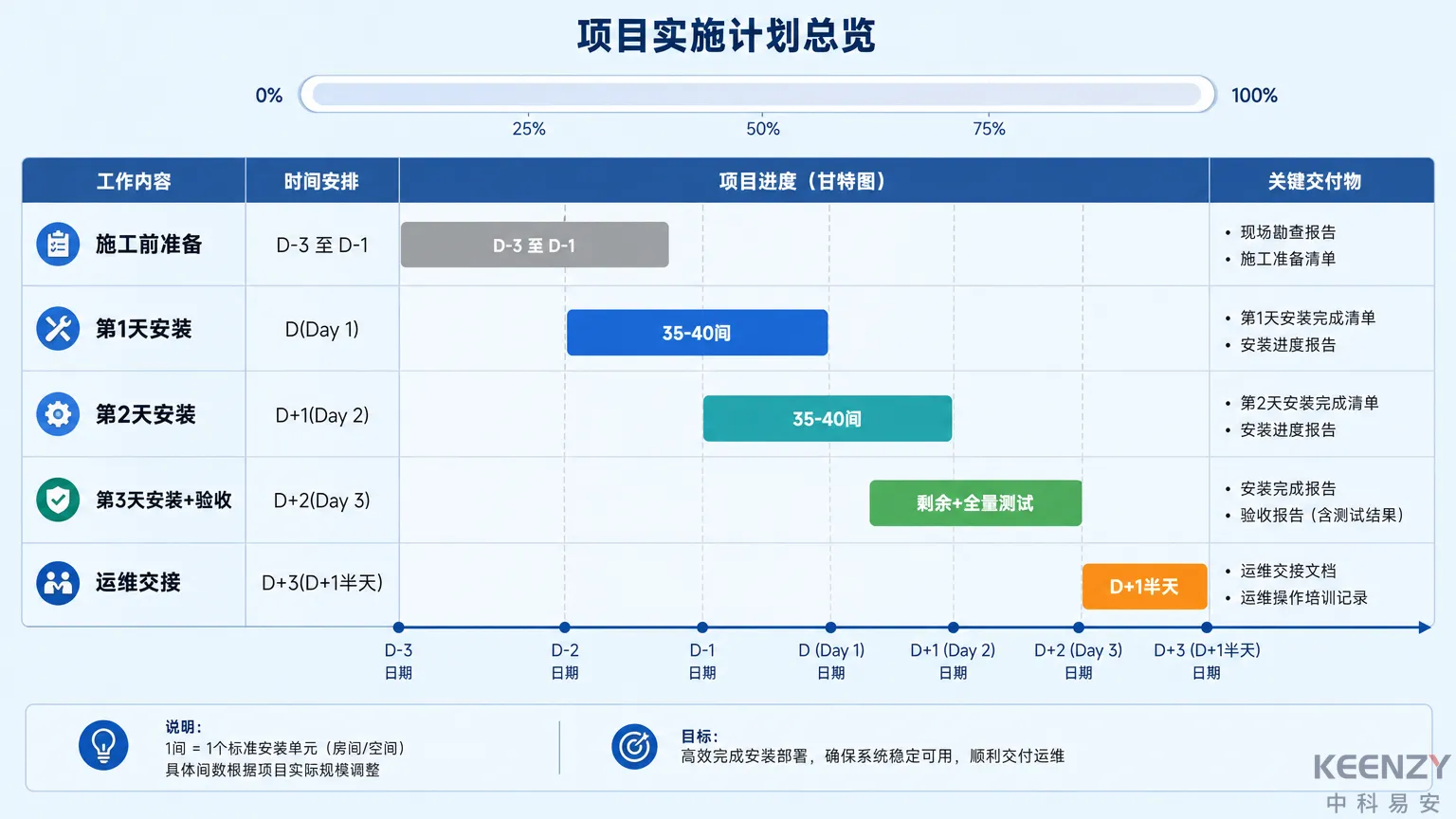

酒店门锁改造3天施工节奏甘特图

施工前的门体勘测是最容易被忽略但最关键的环节。KEENZY联网门锁兼容标准6068锁体(国内最常见的锁体规格),但老旧酒店的门体材质和厚度可能不统一——防盗门、木门、钢木门的安装方式略有差异。建议在施工前由工程师对全部客房逐间勘测,记录门体类型和锁孔尺寸,确保安装零返工。关于门锁适配不同门体的详细指南,可参考联网门锁门体适配全指南。

单锁安装实操:20-30分钟/间

单间客房的门锁替换流程:

步骤一(5分钟):拆除旧锁。拆下旧锁体面板和锁芯,保留原有门孔(如果尺寸匹配可直接复用)。如果旧锁孔与新锁不完全匹配,使用配套扩孔工具调整。

步骤二(10-15分钟):安装新锁。将KEENZY锁体嵌入门孔,固定前后面板,连接内部线缆,安装电池(支持锂电池和碱性电池两种供电方式)。

步骤三(5-10分钟):在线激活与测试。通过管理APP扫码激活门锁,确认4G Cat.1网络连接正常,测试刷卡、密码、蓝牙等开锁方式,验证门锁与管理平台的通信状态。

整个过程无需在走廊或公共区域施工,噪音和影响范围限定在单间客房门口。施工团队2-3人即可完成每日35-40间的安装量。

风险与踩坑提示

我们在酒店改造项目中遇到过以下典型问题,提前防范可避免施工延误:

踩坑一:门体厚度不一致。 老旧酒店不同楼层可能经历过不同批次的翻新,门体厚度从40mm到70mm不等。解决方案:施工前逐间测量,备足不同厚度的锁体配件。

踩坑二:4G信号盲区。 地下室、半地下楼层的4G信号可能较弱。解决方案:施工第一天优先在这些区域安装并测试信号,确认通信正常后再继续。如确实存在信号死角,该楼层改用485总线方案(需预埋线路)。

踩坑三:PMS对接未同步。 门锁装好了但PMS还没完成对接,导致前台无法自动下发授权。解决方案:PMS对接工作应在施工开始前2周启动,确保门锁安装完成时PMS联调已就绪。关于PMS对接方案可参考酒店联网门锁与PMS系统深度对接。

踩坑四:施工噪音引发客诉。 虽然单锁安装噪音不大,但连续安装多间时走廊的施工活动可能影响住客。建议安排施工时段为上午10点至下午4点(避开早晚高峰),并在施工楼层提前放置提示牌。

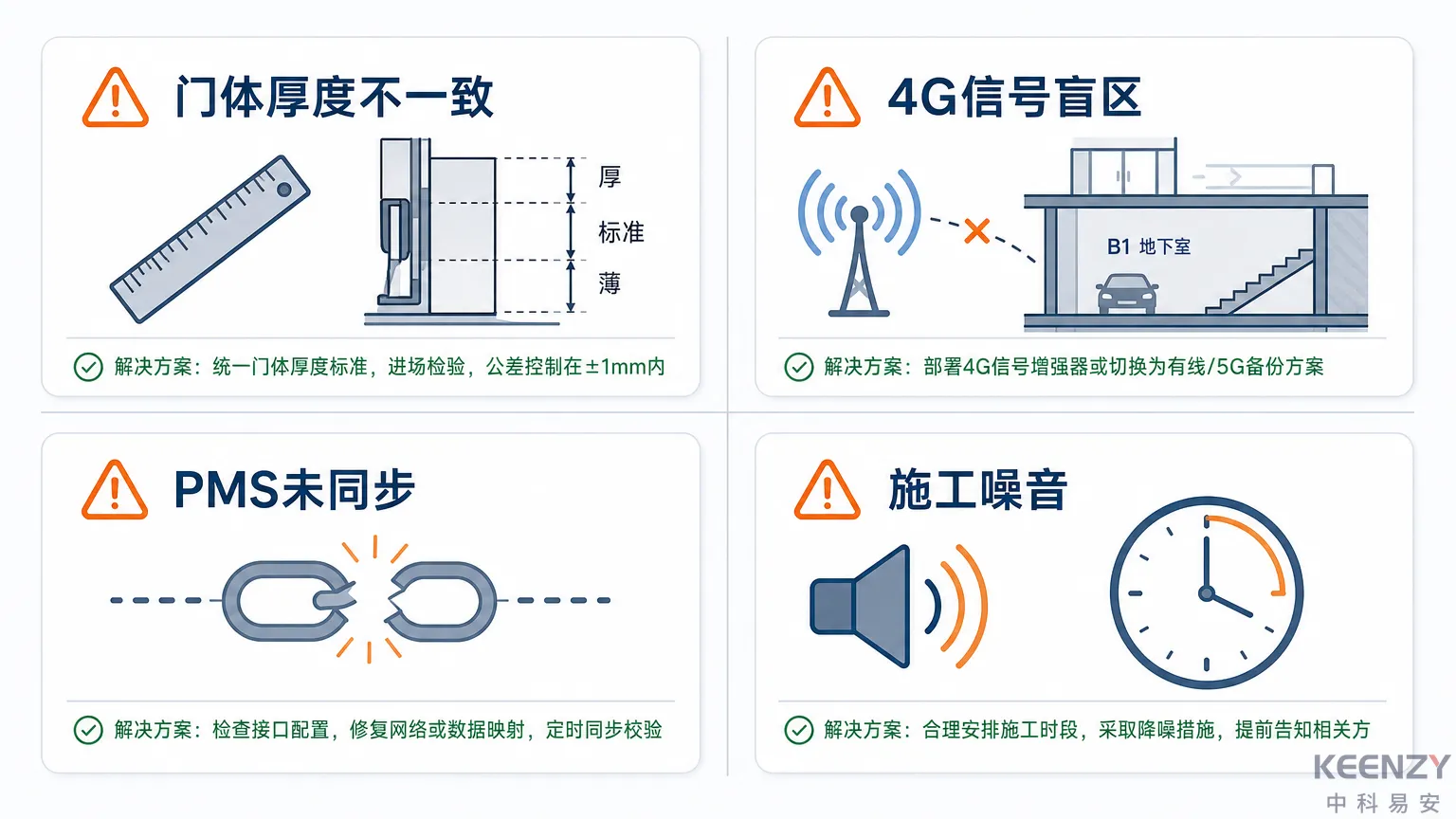

酒店门锁改造常见风险与解决方案清单

改造后的运维交接

门锁安装完成后,运维交接是确保改造效果持续的关键:

  • 操作培训:对前台、工程部、保洁团队分别培训——前台学习PMS联动授权流程,工程部学习电池更换和基础故障排查,保洁学习临时授权使用方法
  • 应急预案:制定断网、断电、电池耗尽等场景的应急流程。所有KEENZY门锁均保留机械应急钥匙,由工程部统一保管
  • 电池管理:4G Cat.1门锁电池续航12-15个月(日均开锁10次),建议在管理平台设置电量低于20%自动告警,提前安排换电

完整的酒店门锁改造方案可参考酒店联网门锁改造指南,其中包含从评估到运维的全流程说明。更多硬件产品参数可在产品页面查看。

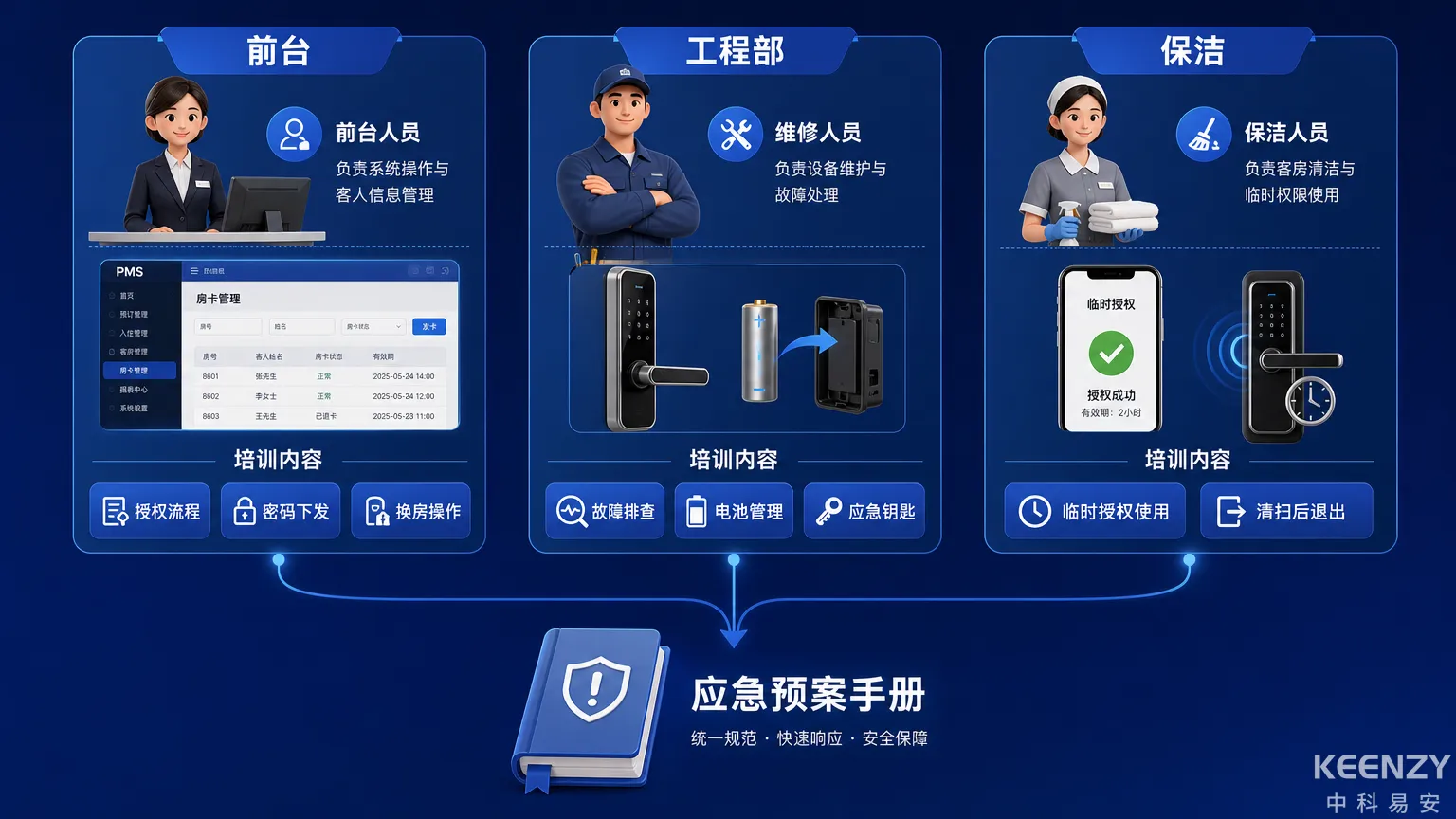

酒店门锁改造运维交接与培训清单

改造成本与回报

100间客房改造的增量投入主要包括:锁体硬件+安装费、管理平台年费(SaaS模式)、4G物联网流量卡年费(约10元/锁,100间合计约1,000元/年)。

改造带来的直接收益:前台手动发卡/换卡的时间减少70%以上;远程授权支持自助入住,减少夜间前台人力;开锁记录完整可追溯,降低客诉和纠纷处理成本。中科易安在多个酒店改造项目中的经验显示,改造投入通常在12-18个月内通过运营效率提升收回。

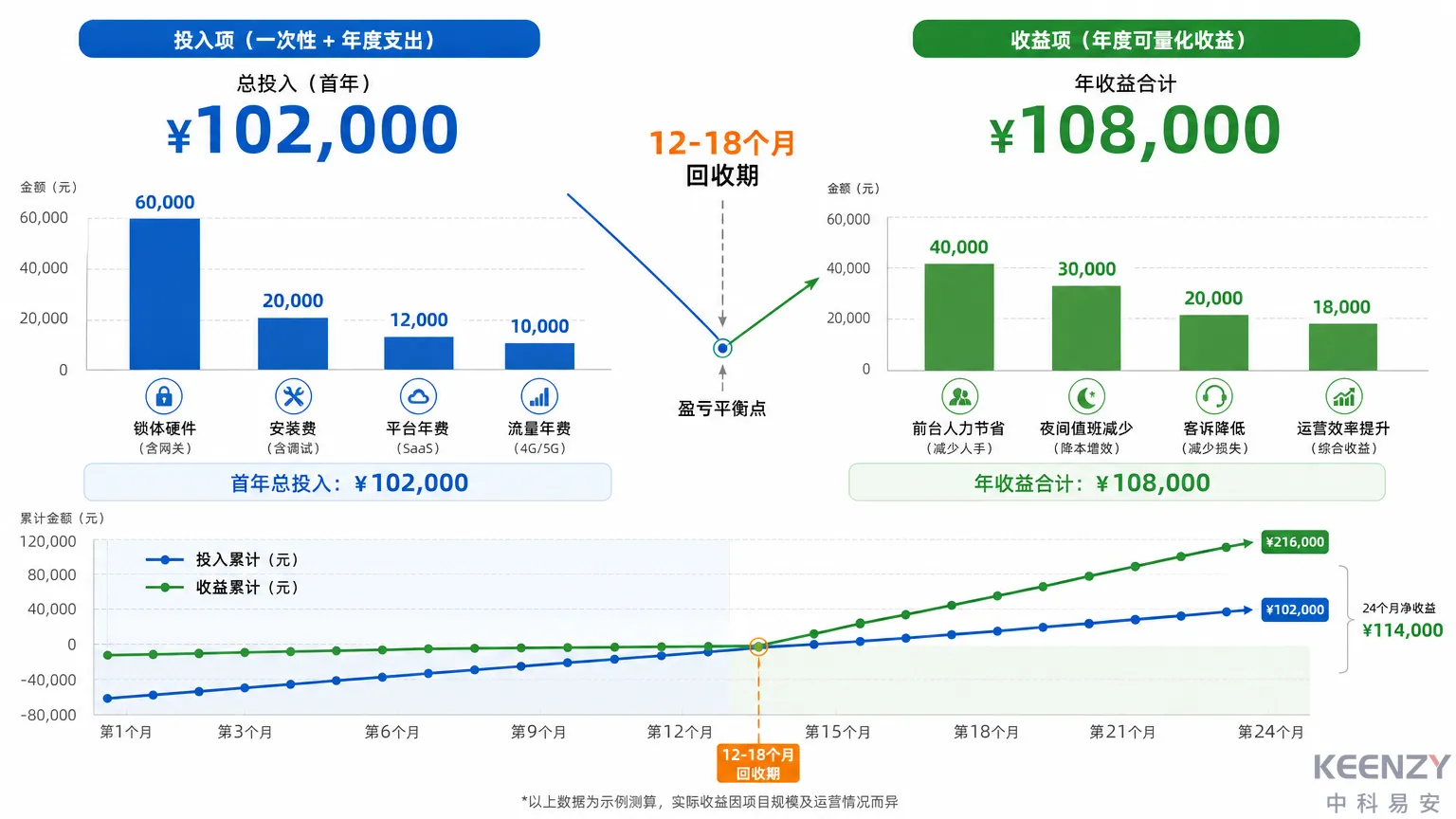

酒店门锁改造成本回报分析示意图

总结

老旧酒店门锁改造的核心是"快速、不停业、零布线"。KEENZY中科易安4G Cat.1联网门锁兼容标准6068锁体,单锁安装20-30分钟,100间客房3天完成,施工期间酒店正常运营。改造投入12-18个月可通过运营效率提升收回。

如果你正在计划酒店门锁智能化改造,可以联系KEENZY技术团队获取施工方案和报价。

常见问题

老旧酒店的门能装联网门锁吗?

KEENZY联网门锁兼容标准6068锁体,适配防盗门、木门、钢木门等常见门体类型。施工前工程师会逐间勘测门体厚度和锁孔规格,确保安装适配。不匹配时使用配套扩孔工具调整,无需换门。

改造期间酒店需要停业吗?

不需要。KEENZY 4G Cat.1联网门锁免布线安装,施工范围限定在单间客房门口。按"逐间轮换"策略,每天选择空房替换,已住客房不受影响。100间客房3天完成全部替换。

改造后原来的磁卡还能用吗?

不能。更换为KEENZY联网门锁后,原有磁卡系统废弃,改为IC/CPU卡、密码、蓝牙、二维码等新开锁方式。前台需配合PMS系统对接完成授权流程切换,建议在门锁安装前2周启动PMS联调。
