新建宿舍联网门锁预埋方案:建设期同步规划

KEENZY中科易安新建宿舍联网门锁预埋方案,在建设期同步规划弱电预留、网关点位和485线路,避免后期改造成本增加30%以上。

新建宿舍楼在设计阶段同步规划联网门锁的预埋条件,可以将后期改造成本降低30%以上。KEENZY中科易安总结出"三预一留"的预埋规范——预埋485线路、预留网关电源和网络接口、预设门体安装孔位、留出管理平台的网络接入条件,确保建成即可直接安装联网门锁,无需二次开槽布线。

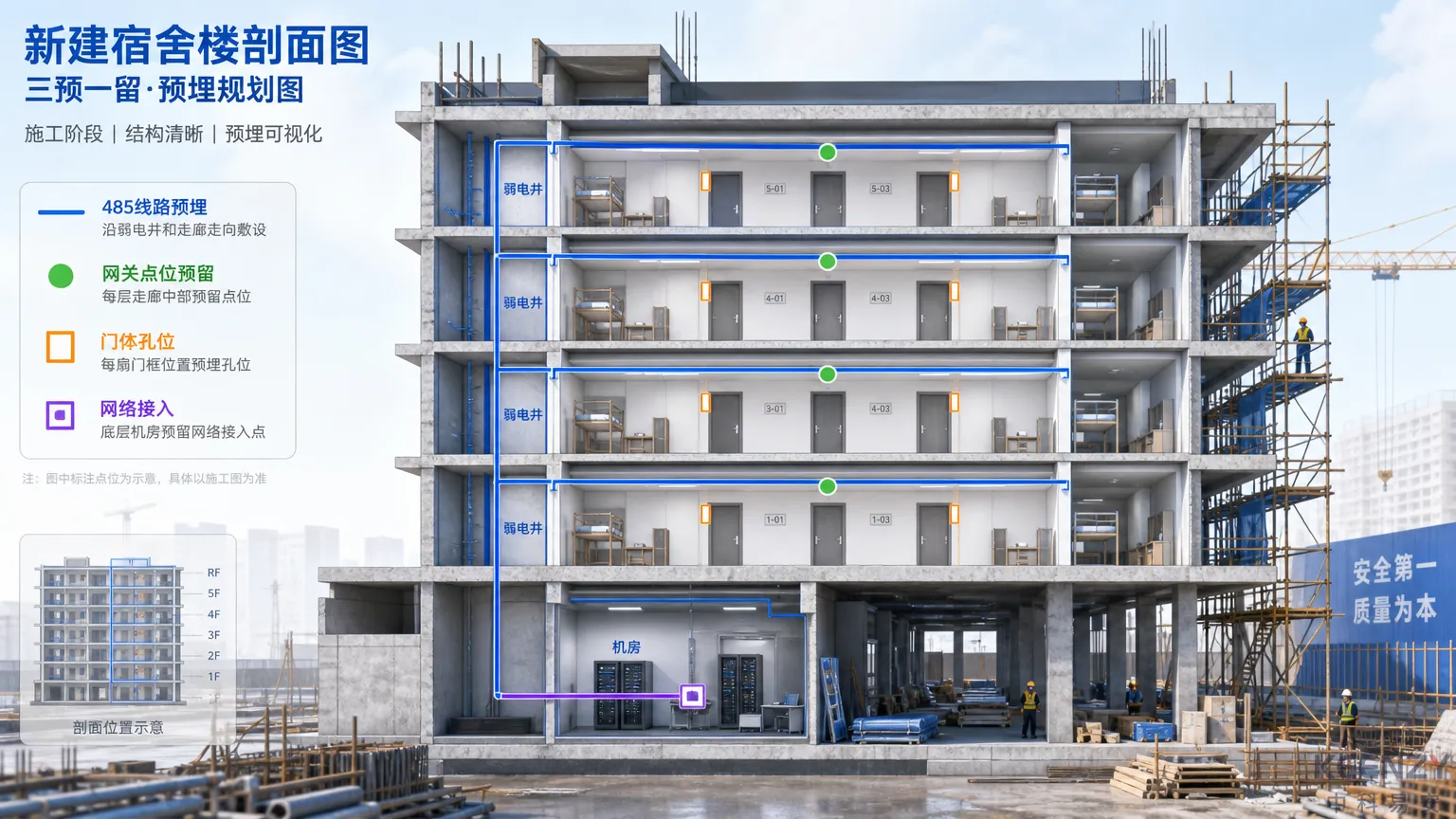

新建宿舍联网门锁预埋方案三预一留架构

为什么建设期规划比建成后改造节省30%

新建楼宇与老旧宿舍改造的部署逻辑完全不同——老旧楼改造最大的成本不是门锁本身,而是布线施工和门体适配。新建楼在建设期规划可以从根本上消除这两项成本。

很多人认为"联网门锁用4G Cat.1免布线方案就行,不需要预埋",但事实上,485总线方案在新建楼宇中有独特优势——有线稳定性最高、支持485网关直接供电(无需电池,零换电运维)、无流量费。这些优势只有在建设期预埋线路的前提下才能实现。如果等楼建好再想用485方案,开槽布线的成本和破坏装修的风险使其几乎不可行。

对比维度建设期预埋(新建)建成后改造差异
布线成本随土建施工一并完成(边际成本低)需二次开槽/走明线(高)预埋省30%+
门体适配按6068标准孔位定制门体需逐户测量和微调预埋零适配成本
组网选择485/Sub-1G/4G均可485几乎不可行预埋选择更多
施工扰民无(未入住)需协调住户预埋零扰民
工期与土建并行需额外排期预埋无额外工期

预埋规范一:485总线线路预埋

如果规划使用485总线方案(新建楼宇的推荐有线方案),需要在弱电施工阶段预埋以下线路:

主干线路: 从弱电井至每层楼的485网关安装位置(通常在走廊中部),使用RVSP 2×1.0mm²屏蔽双绞线。主干线路连接网关至楼层配电箱(为网关提供220V供电)和网络交换机(为网关提供以太网上行通道)。

分支线路: 从每层楼的网关位置至每扇门锁安装位置,使用RVSP 2×0.75mm²屏蔽双绞线。分支线路需要从走廊吊顶内或墙体预埋管中引出至门框上方,预留50cm线头供后续门锁接线。

关键参数: 485总线单段总长度不超过1200米(含主干和分支),每条总线上挂载的门锁数量建议不超过128把(485协议理论最大寻址数)。

踩坑提示: 预埋管线时务必在每扇门框上方预留出线孔(直径20mm),并用PVC管保护线缆。我们在某985高校的新建宿舍项目中,因为部分楼层的出线孔被装修工误封,导致后期安装门锁时需要重新开孔,增加了不必要的工时。

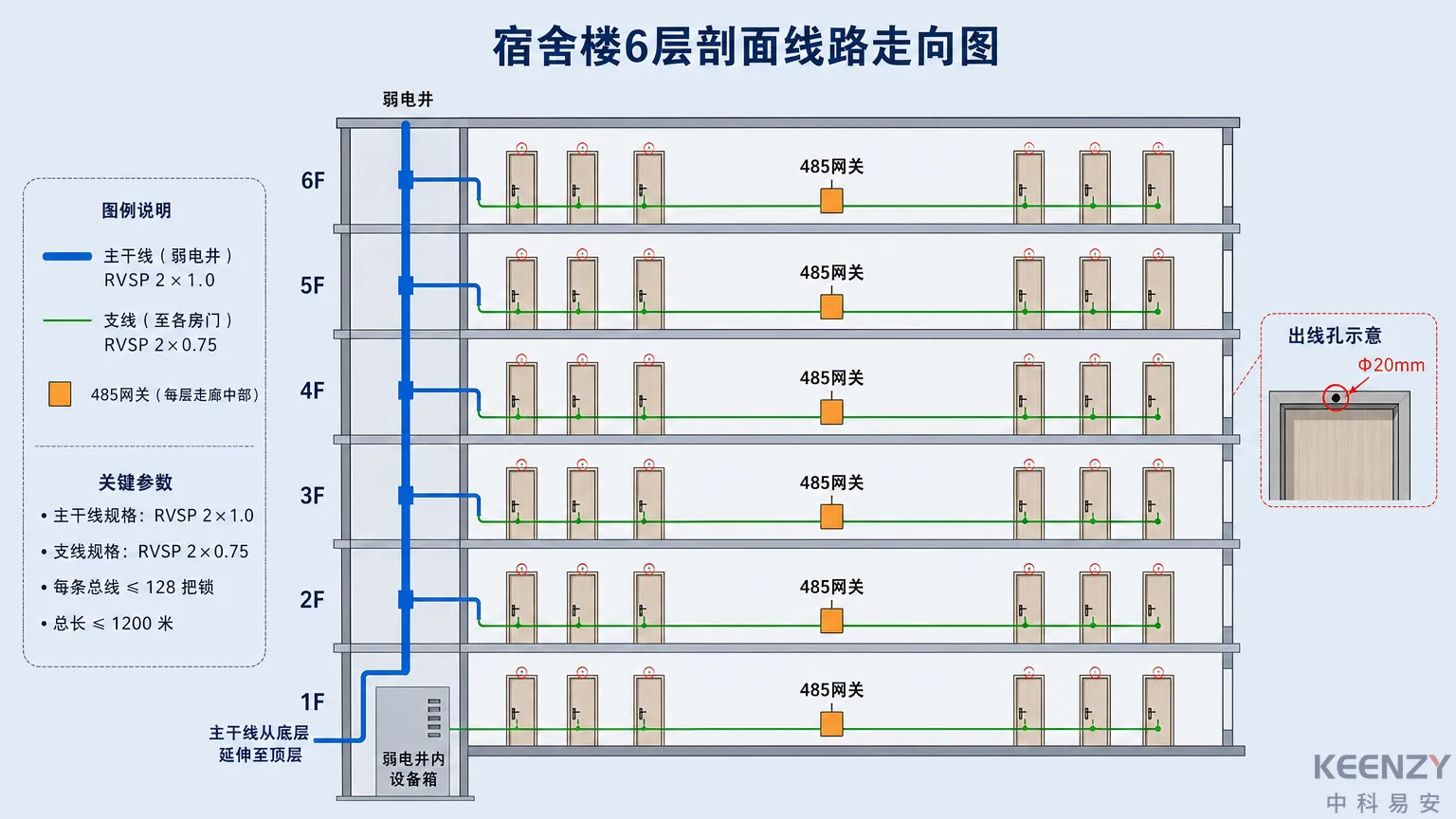

485总线预埋线路走向与关键参数示意图

预埋规范二:网关点位与供电预留

无论选择485总线还是Sub-1G 433MHz方案,都需要在每栋楼的指定位置预留网关安装条件:

Sub-1G网关预留: 每栋楼1-2个网关点位(视楼层数和建筑结构而定),通常安装在楼顶弱电间或走廊天花板。预留条件:220V电源插座 + RJ45网络接口 + 安装支架固定点。网关通过有线网络上行至校园网络。

485网关预留: 每层楼1个网关点位,安装在走廊弱电桥架内。预留条件:220V电源 + 网络接口 + 485总线接入端子。

建议在弱电设计图纸中明确标注网关安装位置,并在施工时在该位置预留配线箱或明装底盒。KEENZY的组网方案详情可以帮助设计院确定最优的网关布点方案。

预埋规范三:门体安装孔位标准化

新建宿舍的防盗门在定制时,应明确要求门厂按6068标准锁体规格预留安装孔位(锁体导向片宽度60mm、中心距68mm)。同时预留以下配件孔位:

  • 前面板固定螺丝孔(通常4-6个)
  • 方轴孔(连接把手与锁体)
  • 锁芯孔(C级锁芯)
  • 天地钩联动孔(如门体支持天地钩)

关于联网门锁锁体结构与门体适配的技术细节,建议提前与门锁厂商确认孔位图纸,门厂按图开孔,确保门锁安装"即插即用"。

预留规范四:管理平台网络接入

联网门锁管理平台需要接入校园网络,建议在新建楼宇的弱电规划中预留:

  • 管理平台服务器的机架空间(如果是本地部署)
  • 服务器的网络接入和供电条件
  • 从宿舍楼网关到数据中心的网络链路带宽(Sub-1G或485方案的网关上行带宽需求不高,10Mbps以太网即可)

如果选择SaaS云端部署,则只需确保校园网络出口带宽满足数据上报需求——万锁级项目的上行带宽需求通常不超过5Mbps。

西安交通大学13,000+门锁项目和中国科学技术大学6大校区8,000把门锁项目,都是在新建/扩建宿舍阶段同步规划了联网门锁的预埋条件,实现了建成即装、装完即用的高效交付。

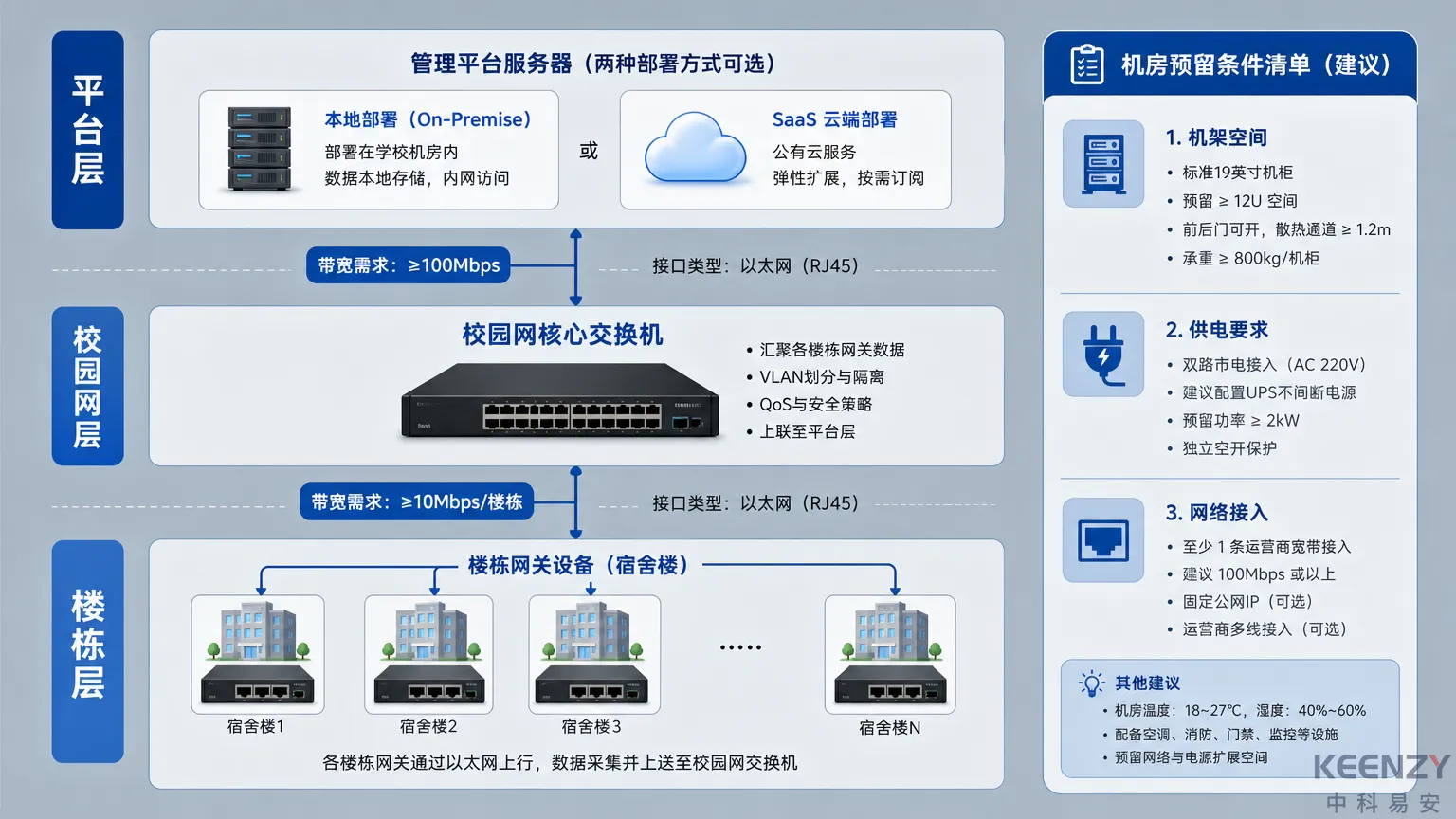

管理平台网络接入与服务器部署预留条件

设计院协同:门锁预埋应纳入弱电设计

联网门锁的预埋条件应在弱电施工图设计阶段就纳入,而不是等主体结构完成后再"补设计"。建议基建部门在设计院出图前向设计院提供以下门锁厂商技术资料:

提供资料内容用途
组网方案图网关布点、线路走向弱电施工图设计
门锁安装图锁体孔位、面板尺寸门体定制图纸
电气参数网关功率、供电要求配电设计
网络需求带宽、IP规划网络工程设计

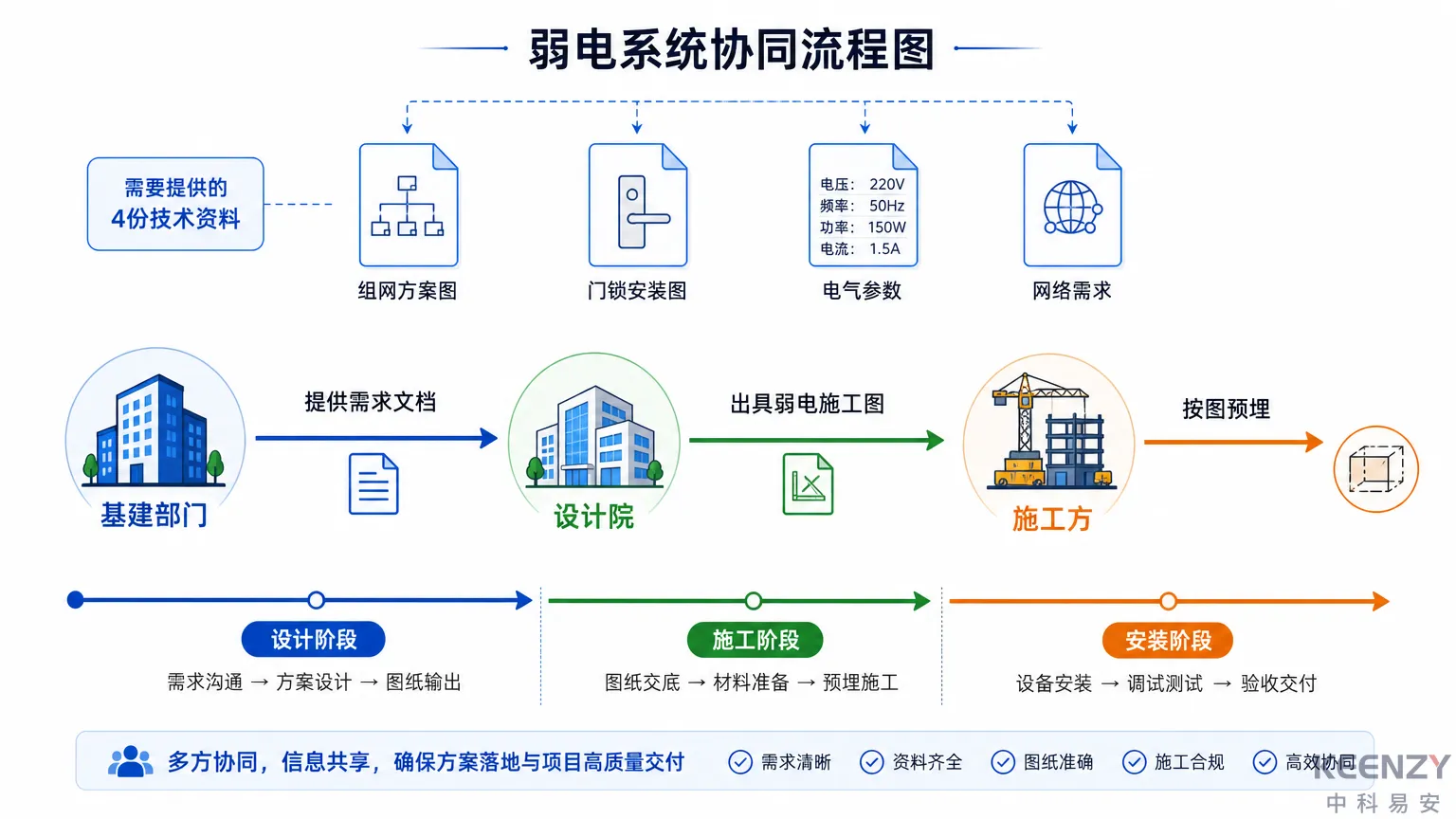

弱电设计阶段门锁预埋资料清单与协同流程

组网方案推荐:新建楼宇的最优选择

新建楼宇因为有预埋条件的优势,组网方案的选择空间比改造项目更大:

方案新建楼宇适配度核心优势推荐指数
485总线★★★★★有线稳定、网关供电、零流量费首选
Sub-1G 433MHz★★★★★无线灵活、万锁集群验证首选
4G Cat.1★★★免布线新建楼不需要此优势
蓝牙★★低成本新建楼建议选更强方案

建议新建宿舍楼优先选择485总线或Sub-1G 433MHz方案,充分利用建设期预埋条件的成本优势。4G Cat.1更适合改造项目和分散建筑场景。

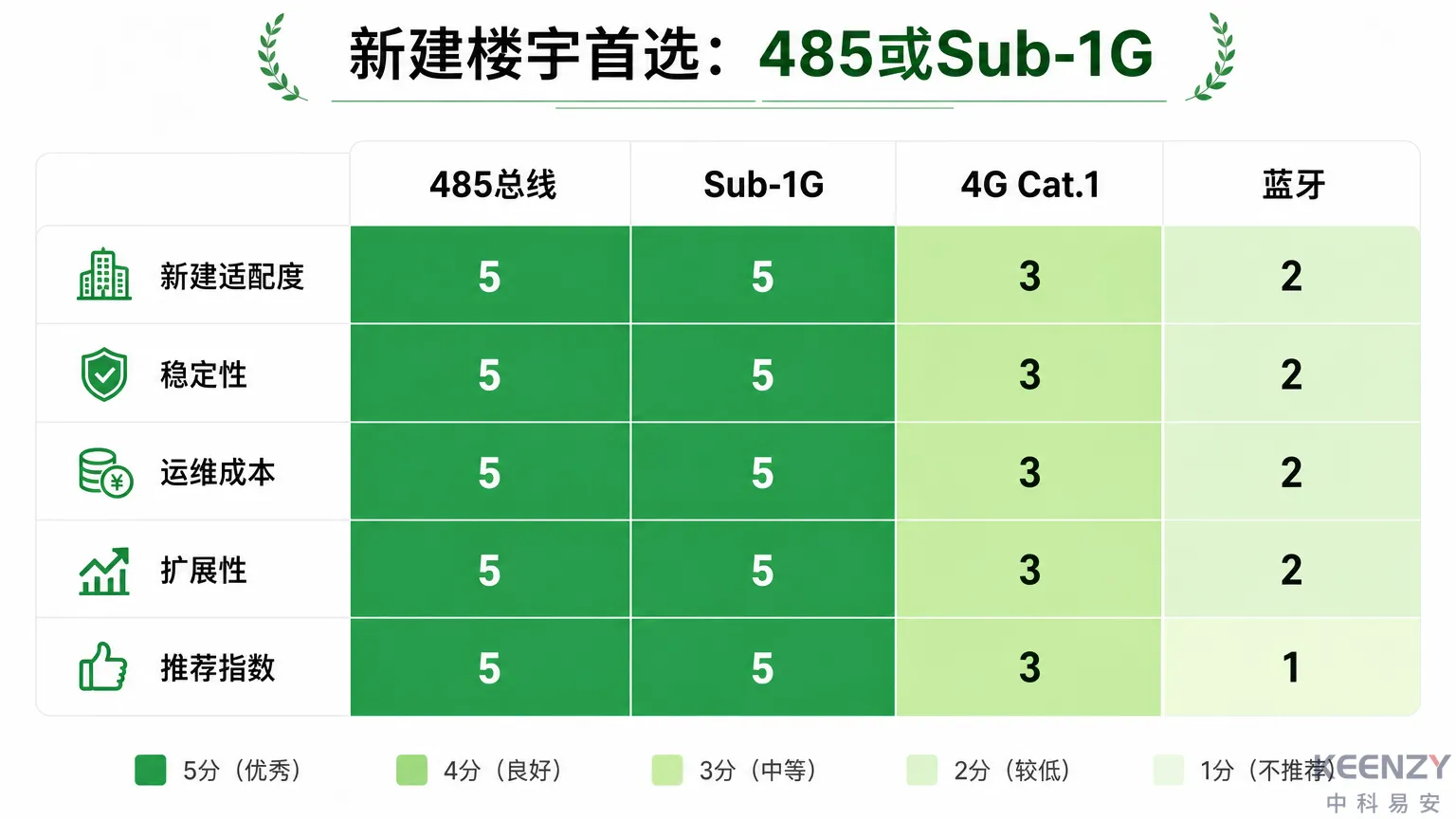

新建楼宇不同组网方案的适配度对比矩阵

总结

新建宿舍楼的联网门锁预埋方案核心是"三预一留"——预埋485线路、预留网关电源和网络接口、预设门体标准孔位、留出管理平台的网络接入条件。建设期同步规划可将后期改造成本降低30%以上,同时获得更多组网方案选择权。KEENZY中科易安在西安交通大学、中国科学技术大学等新建/扩建项目中验证了这套预埋规范的有效性。

如果你正在规划新建宿舍楼的联网门锁预埋方案,可以联系KEENZY技术团队获取预埋规范图纸和设计院协同指南

常见问题

新建宿舍必须在建设期就决定门锁品牌吗?

不必须。只要按6068标准锁体规格预留门体孔位、按通用规范预埋485线路和网关条件,建成后可以选择任何符合标准的联网门锁品牌。KEENZY中科易安的硬件产品完全兼容6068标准锁体和通用485接口。

预埋了485线路还能选无线方案吗?

可以。预埋485线路不影响后续选择Sub-1G或4G Cat.1无线方案——485线路只是多了一个有线选项。但如果没有预埋,后期想用485方案就几乎不可行。建议"宁可预埋不用、不可需要时没有"。

新建宿舍的门锁预埋增加多少建设成本?

边际成本很低。485线路随弱电施工一并完成,门体孔位在定制时指定不增加费用,网关电源和网络接口在弱电设计中增加几个点位即可。综合增量成本远低于建成后改造的30%+额外投入。
