智慧校园门锁系统部署实践分享
基于KEENZY中科易安在西安交通大学13,000+把门锁、中国科学技术大学8,000+把门锁的实际部署经验,分享万级联网门锁项目从勘测到验收的全流程实操方法论。
KEENZY中科易安在西安交通大学完成了13,000+把联网门锁的一次性部署(亚洲最大单体校园门锁工程),在中国科学技术大学实现了8,000+把门锁6年零故障运行。万级联网门锁项目的成败不取决于单把锁的安装质量,而取决于"勘测→方案→施工→联调→验收"五阶段的系统化管控——任何一个阶段的疏漏都会在后续阶段被放大数十倍。
第一阶段:现场勘测(项目成功的根基)
现场勘测的质量直接决定组网方案的合理性。中科易安要求每个万级项目在签约后、方案设计前,必须完成为期3-5天的系统性现场勘测。
勘测必须覆盖的四类数据:
- 建筑结构数据: 每栋楼的层数、每层房间数、墙体材质(混凝土/砖墙/轻钢龙骨)、走廊宽度、弱电井位置和可用空间
- 通信环境数据: 每栋楼每层的4G信号强度(使用专业测试设备逐点测量)、是否存在信号屏蔽或干扰源、校园网络基础设施现状
- 供电条件数据: 弱电井是否有可用电源插座(网关需要供电)、是否有UPS保障
- 系统对接数据: 现有一卡通品牌和版本、学工/宿管系统接口文档、网络出口和防火墙策略
勘测完成后,KEENZY技术团队会输出一份《项目勘测报告》,包含每栋楼的推荐组网方案、网关点位图、信号覆盖热力图和潜在风险清单。这份报告是后续所有工作的基准文件。
第二阶段:方案设计(组网+系统+排期三线并行)
方案设计阶段需要同时推进三条线,任何一条滞后都会拖慢整体进度。

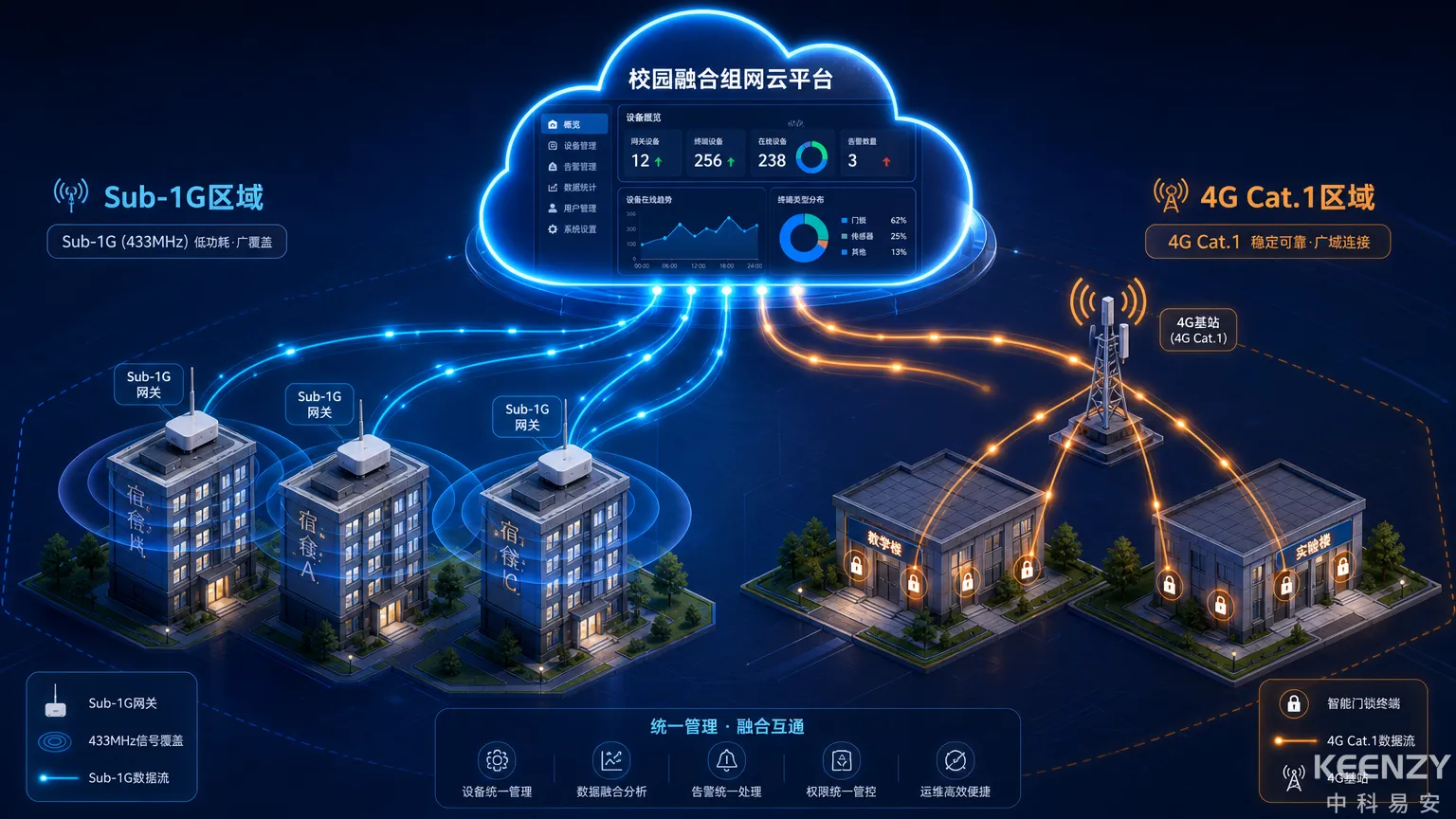

组网方案设计。 根据勘测报告,为每栋楼选择最合适的通信方案。KEENZY的典型做法是:集中式宿舍楼用Sub-1G 433MHz方案(零通信费、强穿透),老旧建筑和分散点位用4G Cat.1方案(免网关、快速部署),新建楼宇如已预埋线路可选485总线。在西安交通大学项目中,中科易安为不同校区的不同建筑条件定制了混合组网策略。
系统对接方案设计。 与校方信息化部门和一卡通厂商(如新开普、正元智慧)进行技术联调会议,确认API接口规范、数据字段映射、权限同步逻辑。详细的对接方法论可参考校园联网门锁一卡通对接方案。
施工排期设计。 万级项目不能一次性全面铺开,必须分批次、分楼栋推进:
| 项目规模 | 建议分批策略 | 单批规模 | 总工期 |
|---|---|---|---|
| 1,000-3,000把 | 2-3批 | 500-1,000把/批 | 4-6周 |
| 3,000-8,000把 | 4-6批 | 800-1,500把/批 | 6-10周 |
| 8,000-15,000把 | 6-10批 | 1,000-2,000把/批 | 10-16周 |
每批次完成安装→调试→小范围试运行→验收合格后,再启动下一批次。这种"滚动交付"模式可以在前几批中发现并修正问题,避免问题在全量部署中被复制放大。
第三阶段:施工安装(标准化是效率的保障)
单把联网门锁的安装时间约15-20分钟,但万级项目的施工管理重点不在单锁安装速度,而在于标准化流程和质量一致性。
KEENZY的标准化施工流程:
- 旧锁拆除: 记录原锁型号和安装孔位,评估是否需要转接板适配(KEENZY门锁采用标准6068锁体,95%以上的门可以直接替换)
- 新锁安装: 按标准力矩固定螺丝,确保面板无晃动、把手回弹顺畅
- 功能测试: 逐一验证每种开锁方式(刷卡、指纹、密码、蓝牙、钥匙)
- 通信测试: 确认门锁与网关/基站的通信链路正常,心跳上报成功
- 标签登记: 为每把锁贴上包含门锁ID、房间号、安装日期的标签,录入管理平台
中科易安为每个万级项目配备驻场项目经理和质检团队——项目经理统筹排期和资源调度,质检团队对每一批次的安装质量进行抽检(抽检率不低于20%)。
施工期间需要校方配合的事项:
- 提前通知学生施工时间段,安排临时出入方案
- 弱电井开放权限(Sub-1G方案需要安装网关)
- 一卡通系统技术人员在联调阶段保持在线响应
第四阶段:系统联调(最容易翻车的环节)
施工完成不等于项目完成——系统联调阶段才是真正考验方案完整性的关口。中科易安的实战经验显示,万级项目中约70%的问题集中在联调阶段暴露。
联调必须验证的四大场景:
一卡通数据同步。 从一卡通系统导入全量学生数据,验证卡号映射、权限下发、挂失补卡联动是否正常。重点关注卡号编码格式是否一致(十进制 vs 十六进制)。

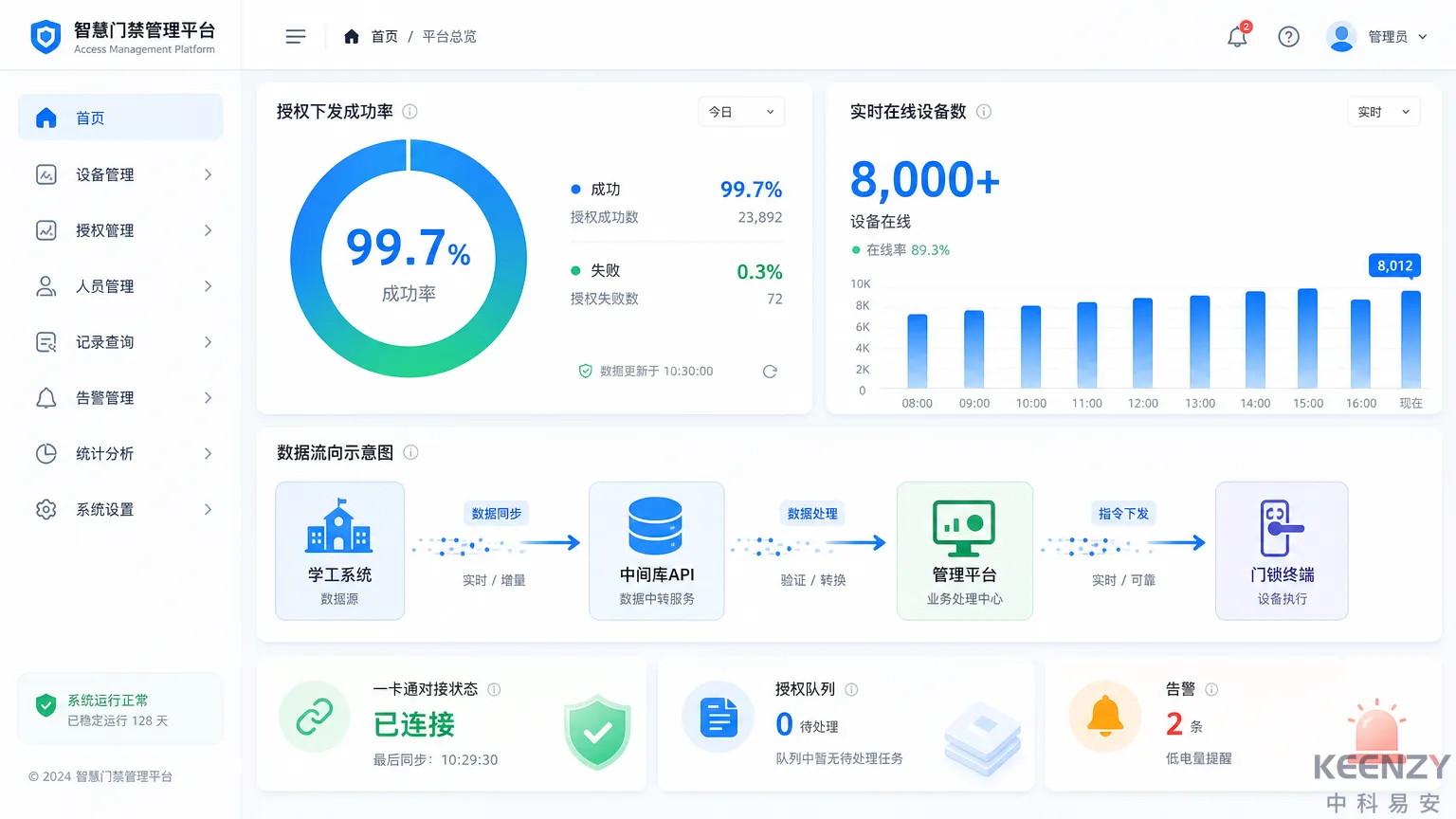

批量授权压力测试。 模拟开学季场景,在30分钟内向管理平台推送3,000-5,000条新生授权数据,验证系统不积压、不丢失。KEENZY的联网锁管理平台采用消息队列异步处理,实测可承受每秒500+条权限下发。
断网降级测试。 人为断开网关网线或关闭4G信号,验证门锁的离线开锁功能是否正常、网络恢复后离线期间的开锁记录是否自动补传。
并发开锁测试。 在早晚高峰时段(7:00-8:00、22:00-23:00),观察100+把门锁同时开锁时的系统响应时间和数据上报完整性。
第五阶段:验收与运维交接
中科易安的验收标准采用"数据说话"原则——所有验收项均有可量化的指标,不依赖主观评价。
核心验收指标:
- 系统在线率 ≥ 99.9%(连续30天监测)
- 开锁响应时间 < 2秒(从身份验证到电机动作完成)
- 心跳上报成功率 ≥ 99.5%(连续72小时监测)
- 一卡通数据同步延迟 < 5秒(API直连方案)
- 批量授权处理速度 ≥ 500条/秒
验收通过后,KEENZY向校方交付完整的运维文档包(含管理员操作手册、常见故障排查指南、应急处置流程)和现场培训(宿管老师15分钟即可掌握日常操作)。
总结
万级联网门锁项目的核心方法论是"分阶段管控、分批次交付、数据化验收"。勘测决定方案质量,方案决定施工效率,联调决定系统可靠性,验收决定长期稳定性——每个阶段环环相扣,不能跳步。KEENZY中科易安8年来在中国科学技术大学、西安交通大学、华中科技大学等标杆项目中打磨出的这套部署方法论,已经过100万+在线终端的实战验证。
如果你的学校正在规划联网门锁项目,可以联系KEENZY技术团队获取项目实施方案和排期评估。
常见问题
万级门锁项目需要校方派多少人配合?
通常只需3-5人配合:1名后勤对接人(统筹施工排期)、1名信息化技术人员(配合一卡通联调)、1-2名宿管(配合施工期间学生通知和临时出入管理)。KEENZY的驻场项目经理会承担绝大部分协调工作。
施工期间学生宿舍还能正常使用吗?
可以。KEENZY采用"白天施工、即装即用"的模式——上午拆旧锁装新锁,下午调试联网,当天完成的房间当晚即可正常使用新门锁。施工期间为未安装房间的学生保留原有开门方式,不影响日常出入。
项目完成后谁负责日常维护?
KEENZY提供7×24小时远程技术支持和不少于3年的质保期。日常操作(权限管理、数据查看、告警处理)由校方宿管人员通过管理平台自主完成。硬件故障由KEENZY本地服务团队响应处理,标准响应时效为故障上报后24小时内到场。
