#暑期门锁改造施工#暑假门锁安装#校园旧改施工计划#假期集中部署#万锁级施工#暑假校园施工#门锁改造工期#校园门锁部署

暑期门锁改造黄金期:假期完成万锁部署

KEENZY中科易安暑期校园门锁改造施工指南,4-5周完成万锁级部署的分栋推进策略,涵盖施工计划、材料备货、联调测试全流程,基于1000+项目暑期施工经验。

暑假4-5周的施工窗口期可以完成万锁级的校园联网门锁部署——KEENZY中科易安在多个高校的暑期施工中验证了这一节奏,关键在于"分栋推进、材料前置、联调不拖尾"的三条施工铁律。

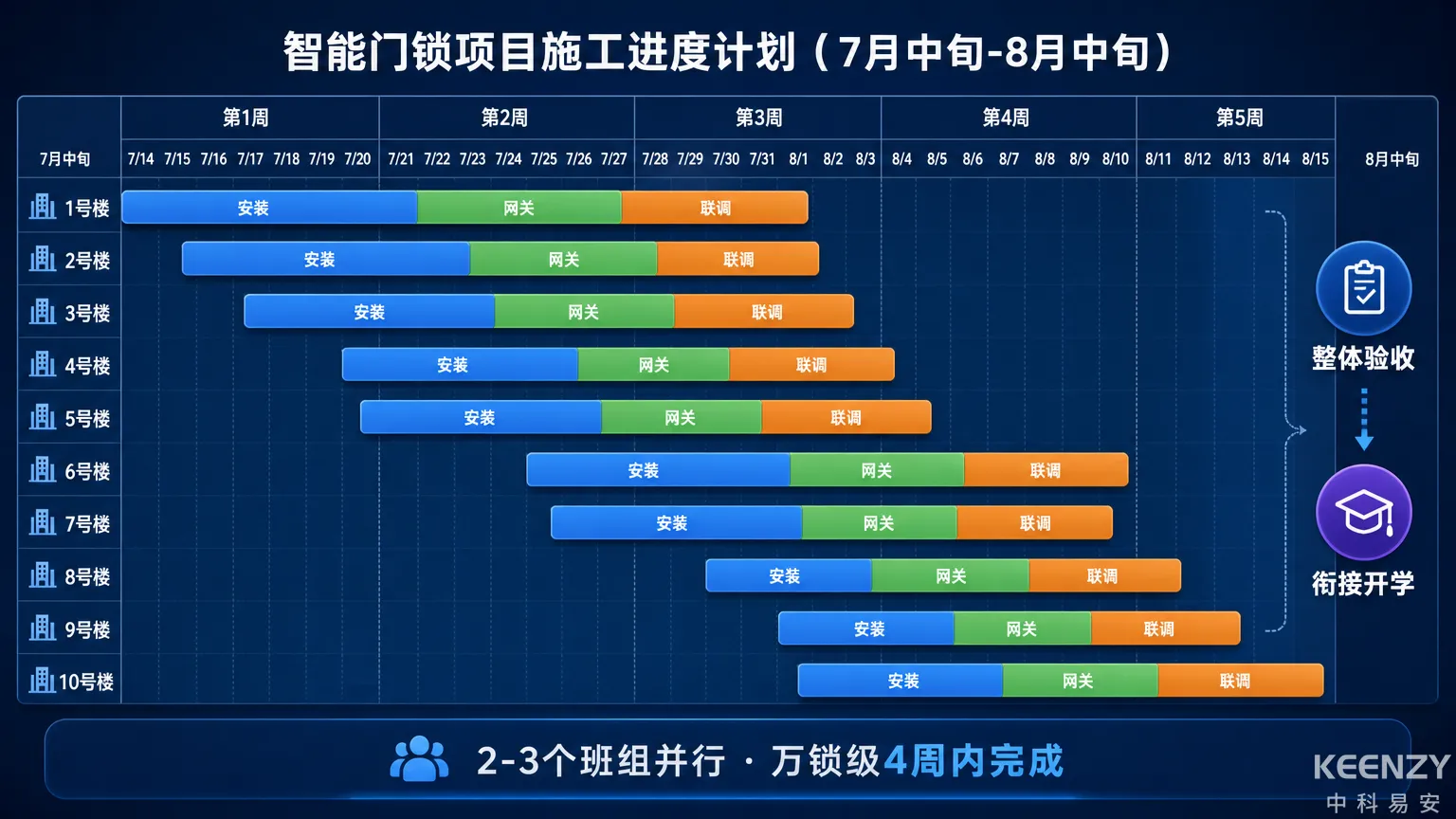

暑期万锁级门锁改造施工全流程时间轴图

施工窗口分析:4-5周能做多少

高校暑假通常从7月初到8月底,扣除放假第一周的封寝管理和开学前两周的系统恢复,实际可用施工窗口约4-5周(7月中旬到8月中旬)。

以万锁级项目为例(假设10栋楼、每栋1,000间房):

施工阶段每栋楼耗时10栋楼总耗时关键依赖
门锁安装3-4天并行施工15-20天材料到位+施工队伍
网关部署1天并行5天网线和电源到位
联调测试1-2天/栋滚动进行10天管理平台就绪
整体验收3天全部联调完成

关键策略是并行施工——不是一栋楼做完再做下一栋,而是2-3个施工班组同时在不同楼栋施工。这样万锁级项目的实际施工周期可以压缩到4周以内。

一个常见误区:很多集成商认为"施工就是装锁,装完就结束"。事实是,门锁安装只占施工总工时的约50%,网关部署和联调测试占另外50%。施工中最容易踩的8个坑中,大部分发生在联调阶段而非安装阶段。

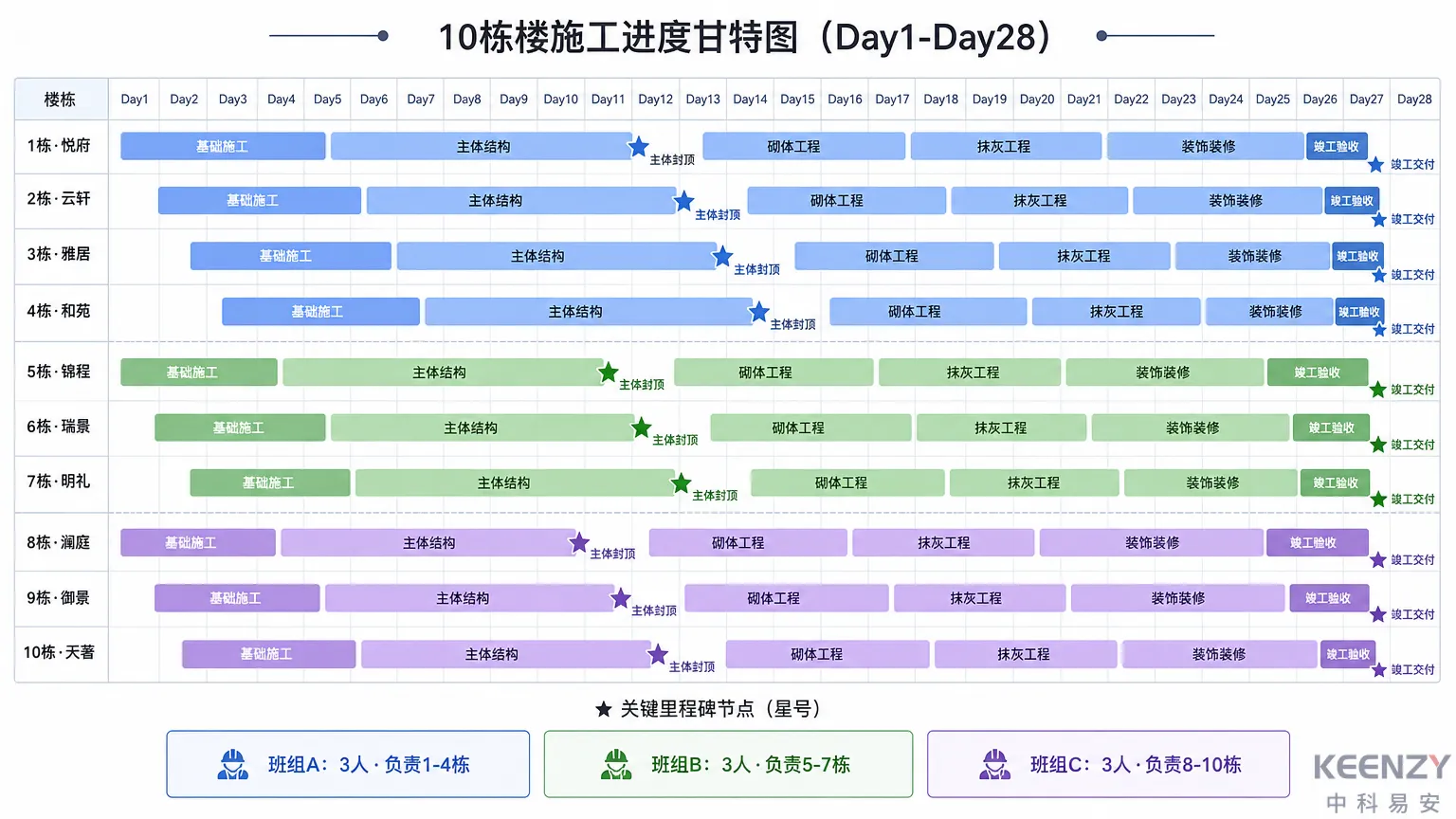

暑期施工并行推进甘特图与班组分配图

施工前准备:T-30天清单

施工前一个月(通常是6月)必须完成以下准备:

现场勘测——完成全部楼栋的逐门勘测,建立门体适配台账。确认锁体规格、门体材质、网关点位和布线路径。

材料备货——门锁终端、网关设备、电池、线材等物料提前1个月下单备货。暑期是行业施工高峰,物料供应可能紧张,延迟到货会直接拖延工期。中科易安的产品备货支持提前锁定交付排期。

施工方案——制定分栋施工计划,明确每栋楼的施工起止日期、班组分配和验收节点。方案需与学校后勤部门确认,确保施工期间的水电供应和场地协调。

风险提示:暑期高温作业需要注意施工人员的防暑降温安排,建议避开每天11:00-15:00的高温时段施工。

施工执行:分栋推进三步法

每栋楼的施工按"安装→部署→联调"三步推进:

步骤一:门锁安装——施工人员按标准化流程逐间安装门锁。防盗门直接替换通常30分钟/间,一个3人班组日均可完成80-100间。

步骤二:网关部署——Sub-1G方案每层或每2层安装一个网关,接通网线和电源。485总线方案需要布设总线线缆(新建楼宇通常已预埋)。4G Cat.1方案无需网关部署。

步骤三:联调测试——门锁安装并上电后,逐台在管理平台确认在线状态。用测试卡验证每把锁的开锁功能。检查网关覆盖是否存在信号盲区。

我们在湖南大学和山东大学的暑期施工中采用了"先完成一栋楼全流程验收后再推进其他楼栋"的策略——第一栋楼作为样板,暴露问题后在后续楼栋的施工中规避。

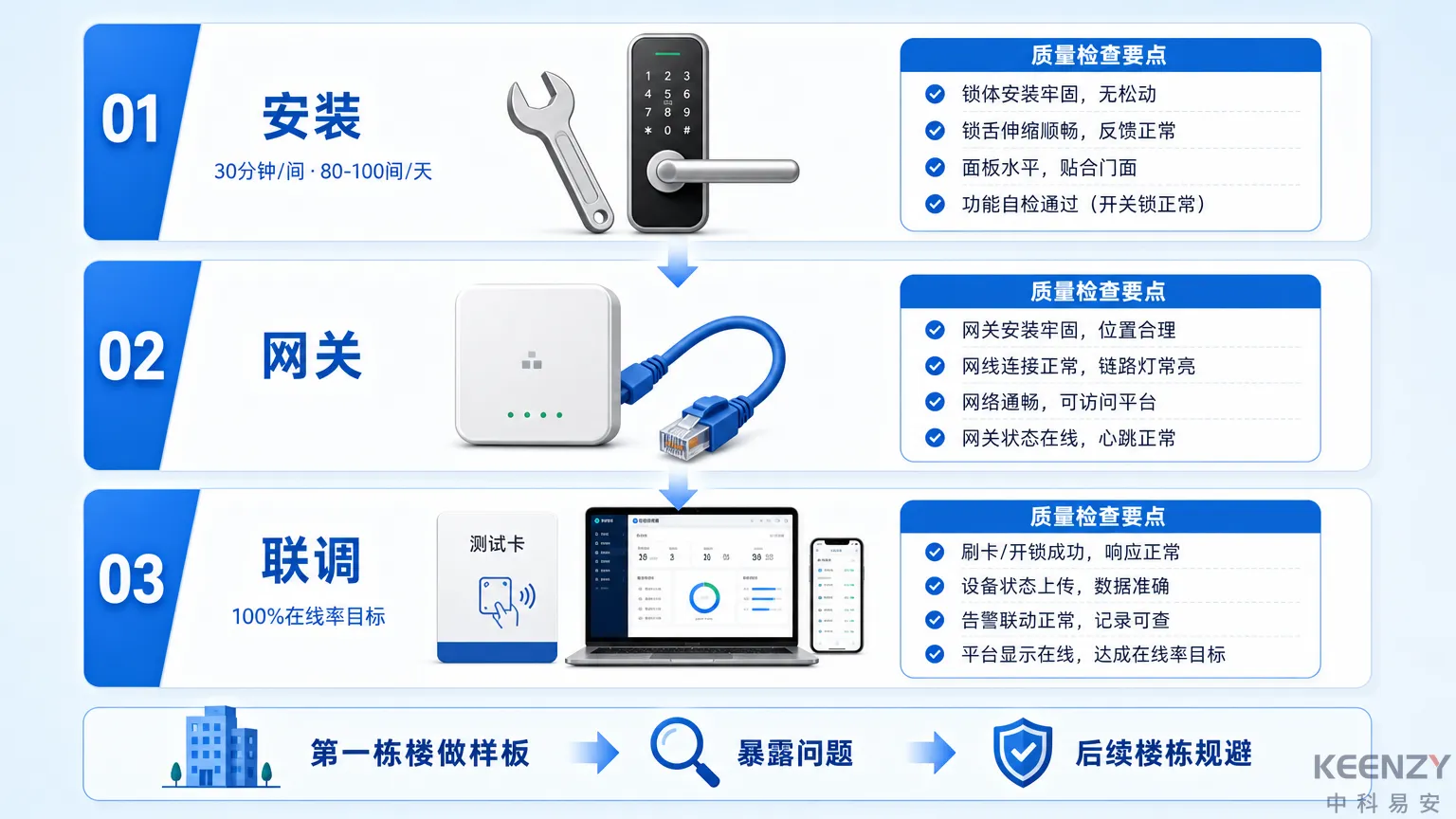

分栋推进三步施工法与质量控制要点图

联调测试:不能省的关键阶段

联调测试是施工中最容易被压缩时间的阶段,也是最不能省的阶段。

联调测试的核心检查项:

全量上线率——管理平台显示所有已安装门锁均在线,目标100%。实测通常95-98%首次上线,剩余2-5%的门锁需排查安装问题或信号盲区。

授权下发验证——用测试卡批量下发授权,验证每把锁能在30秒内接收到授权并可正常开锁。

网关覆盖测试——检查每层楼是否存在Sub-1G信号弱区,特别关注楼梯间、走廊拐角等结构复杂区域。

系统对接测试——如果项目包含一卡通对接,暑期施工期间应同步完成系统联调

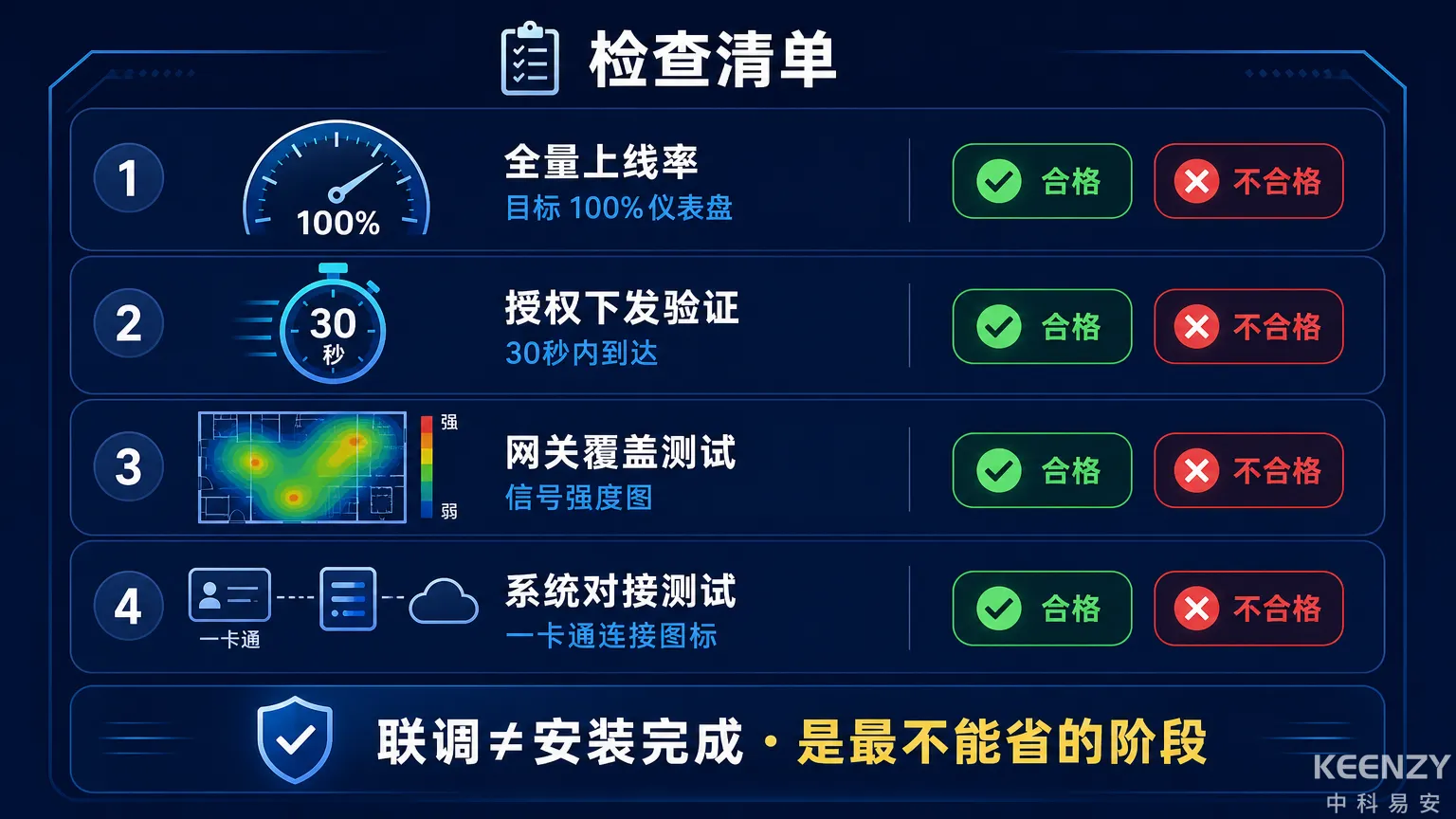

联调测试检查清单与验收标准图

施工收尾:与开学准备无缝衔接

施工完成后的收尾工作应与开学前的系统恢复无缝衔接:

施工验收通过 → 新装门锁纳入管理平台统一管控 → 与迎新系统对接完成新生授权预配置 → 开学前压力测试 → 正式投入使用。

建议在施工计划中将收尾和开学准备作为独立阶段纳入甘特图,预留至少1周的缓冲时间——任何一栋楼的联调延误都不应该影响开学时间线。

太原理工大学3,000套Sub-1G联网锁的旧改项目就是在暑期窗口完成的,作为无线方案旧改交付典范稳定运行至今已8年。

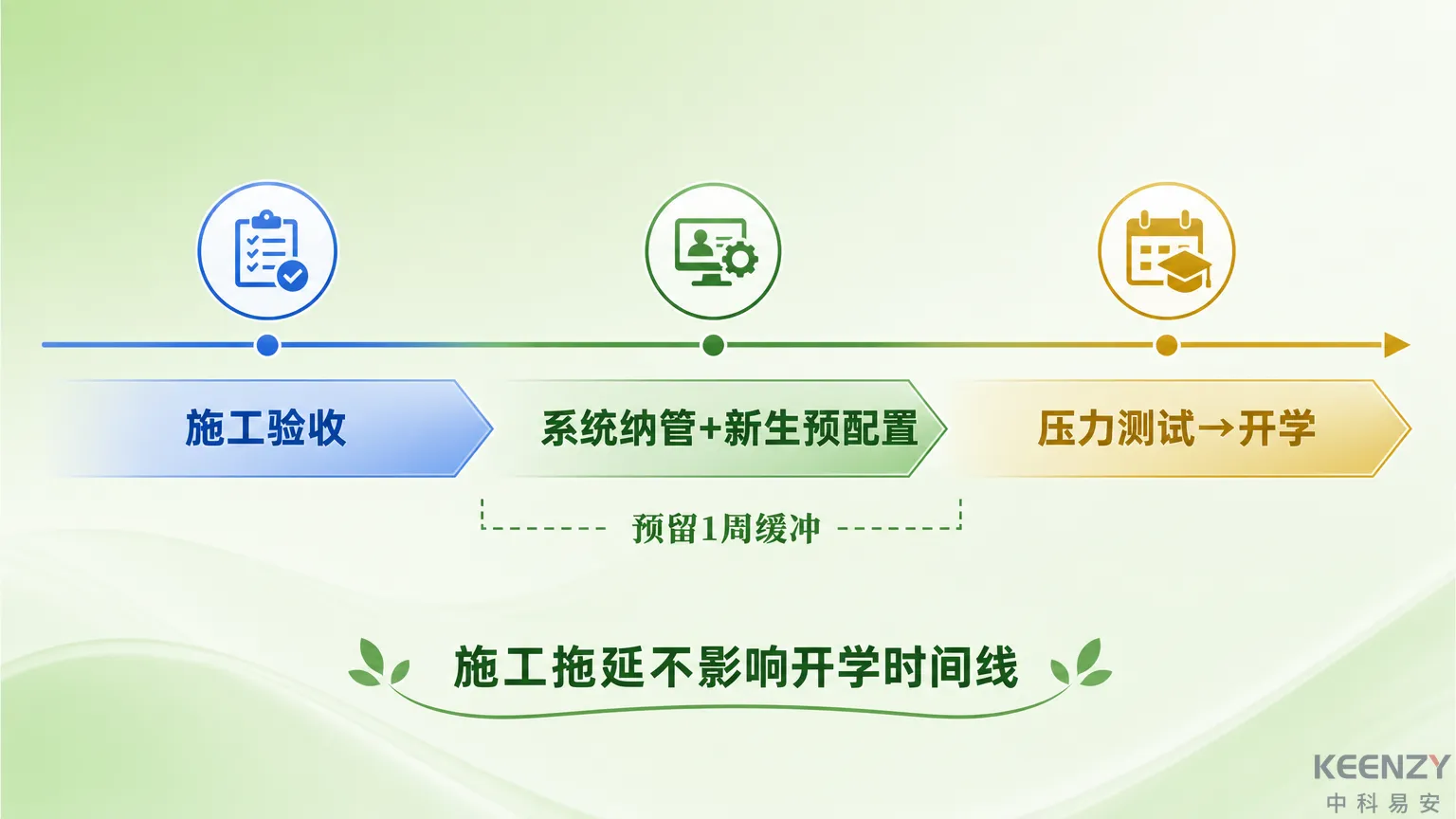

施工收尾与开学准备衔接时间线图

暑期施工的核心是"时间管理"——4-5周的窗口看似充裕但经不起拖延,任何一个环节的延误都会压缩后续阶段的时间。KEENZY中科易安的标准化施工流程和并行推进策略,已在1,000+项目中验证了万锁级暑期部署的可行性。如果你正在规划暑期施工,可以联系KEENZY技术团队获取施工方案设计支持

常见问题

暑期施工需要中科易安派人到场吗?

万锁级项目建议中科易安工程师全程到场指导。中小规模项目可由合作集成商施工,中科易安提供远程技术支持和联调协助。施工前的勘测和方案设计阶段KEENZY技术团队必须参与。

4-5周真的能完成万锁级部署吗?

可以,前提是材料提前备货+并行施工+联调不拖尾。KEENZY中科易安在多个高校验证了这一节奏:2-3个班组并行施工,单班组日均80-100间。10栋楼1万间房的安装+联调在4周内可完成。

暑期施工期间留校生怎么管理?

施工楼栋与留校楼栋分开管理。施工楼栋在施工前确认无留校生后开始施工,施工团队使用限时临时权限卡。留校楼栋的管理参照KEENZY的考研留校管理方案执行。
