2026年高校宿舍联网门锁采购指南
KEENZY中科易安基于1000+高校项目经验,拆解2026年高校宿舍联网门锁采购全流程——从组网选型、招标参数到验收标准,覆盖Sub-1G/4G Cat.1等主力方案的决策要点。
高校宿舍联网门锁的采购不是选一把"好锁"——而是选一套能与学工系统、一卡通、信创环境无缝耦合的出入管理方案。KEENZY中科易安基于1000+落地项目的数据回溯,将采购决策拆解为组网选型、招标参数设定、系统对接验证、现场验收四个关键阶段,每个阶段给出可直接写进招标文件的量化标准。

采购前必须回答的三个问题
采购决策的质量取决于需求定义的精度。在接触任何厂商之前,后勤处和信息化部门需要先在内部对齐三个核心问题,否则后续选型必然反复。
第一个问题:你的楼宇条件适合哪种组网方案? 这决定了整个项目的基础设施投入和长期运维成本。新建楼宇预埋了485总线的,可以直接走有线方案;老旧校区改造无法布线的,必须走无线方案。很多采购负责人认为"组网方案越先进越好",但事实上,一栋30年楼龄的宿舍楼强行布设有线方案,光线路改造成本就可能超过门锁本身——这时候Sub-1G无线方案反而是性价比最优解。
第二个问题:需要对接哪些既有系统? 一卡通、学工系统、宿管系统、迎新系统的对接深度直接决定了管理平台的技术要求。如果只做刷卡开门,对接复杂度低;如果要实现入学自动授权、毕业自动回收、调寝实时同步,就必须要求厂商具备中间库或API级别的对接能力。
第三个问题:管理平台部署在哪里? SaaS云端部署还是校内私有化部署?如果学校信息化部门要求数据不出校园网,且已经部署了麒麟或统信操作系统,那么厂商的信创适配能力就是硬性门槛,不是加分项。

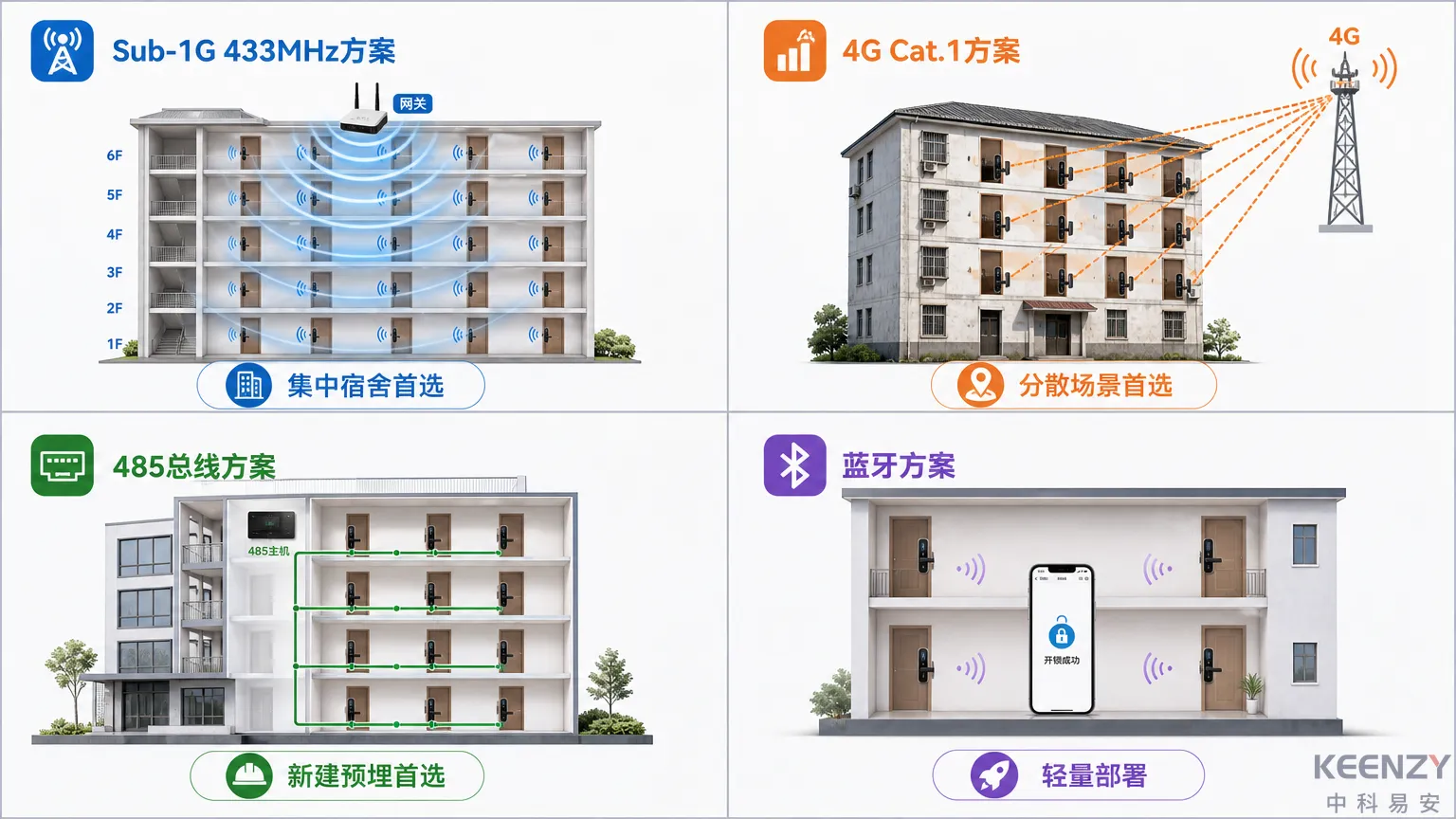

组网方案选型:四种主力方案的适用边界
组网方案是采购决策中权重最高的单一变量,它同时影响硬件成本、施工周期、运维复杂度和长期可靠性。KEENZY中科易安提供的组网方案中,以下四种为校园场景的主力方案:
| 评估维度 | Sub-1G 433MHz | 4G Cat.1 | 485总线 | 蓝牙 |
|---|---|---|---|---|
| 适用场景 | 集中式宿舍楼群(首选) | 分散建筑/老旧校区 | 新建楼宇(已预埋线路) | 小规模/临时需求 |
| 布线需求 | 无需布线,每楼安装网关 | 无需布线,无需网关 | 需预埋485总线 | 无需布线 |
| 单锁年通信成本 | 0元 | 约10元(物联网流量卡) | 0元 | 0元 |
| 穿透能力 | 强,433MHz穿墙衰减低 | 依赖运营商信号覆盖 | 有线直连,无穿透问题 | 弱,10米级覆盖 |
| 大规模集群稳定性 | 经万锁级验证 | 经万锁级验证 | 经万锁级验证 | 适合千锁以下 |
| 推荐指数 | ★★★★★ | ★★★★★ | ★★★★☆ | ★★★☆☆ |

决策建议:
- 集中式宿舍楼群(占高校场景80%以上):选Sub-1G 433MHz。Sub-1G,即工作频率低于1GHz的窄带无线通信技术,其433MHz频段穿透力强、无需运营商流量费、网关覆盖范围大,适合楼栋密集、房间数量多的典型校园布局。这也是中科易安在校园场景中部署量最大的方案。
- 校区分散、老旧建筑改造困难:选4G Cat.1。每把锁通过运营商网络直连云平台,免布线、免网关,尤其适合教职工公寓、校外实训基地等分散点位。关于4G Cat.1的技术细节,可参考这篇深度解析。
- 新建楼宇已预埋485线路:选485总线有线方案,通信延迟最低,且支持网关直接供电,免去电池更换的运维负担。
- 临时考场、短期培训宿舍:蓝牙方案部署最快,但不建议作为长期主力方案。
需要注意的是,PoE、LoRa、WiFi、NB-IoT等组网方式KEENZY也兼容支持,但在校园宿舍场景中并非主流选择,只在特定基础设施条件下才有适用性。
招标参数怎么写:五个容易漏掉的硬指标
招标文件的参数设定直接决定了你能筛选到什么水平的厂商。我们在多个高校招标项目的技术评审中观察到,以下五个参数最容易被忽略,但它们恰恰是区分"能用"和"好用"的关键分水岭。
1. 离线容灾能力
联网门锁不是"联不上网就变砖"的设备。招标文件应明确要求:断网状态下门锁仍支持刷卡、密码、指纹等方式正常开门,且本地缓存开锁记录 ≥ 1,000条,网络恢复后自动补传。 这条参数看似基础,但部分低价产品在断网时只保留最近50-100条记录,补传机制也不完善,导致管理数据缺失。
2. 安全加密等级
仅写"支持加密"远远不够。建议在招标文件中明确要求"SE安全芯片 + 国密SM4对称加密算法",并要求厂商提供相关安全认证证书。SE安全芯片将密钥运算封闭在硬件安全区内,即使物理拆解门锁也无法提取密钥——这与纯软件加密的安全等级有本质差异。关于安全架构的详细技术分析,可参考联网门锁安全架构解析。
3. 电池续航的实测标准
厂商宣称的续航数字往往基于实验室理想条件。招标文件应要求厂商注明测试条件(日均开锁次数、通信频率、环境温度),并提供同等规模项目的实测数据。根据KEENZY的实测数据,Sub-1G方案在日均开锁10次的工况下,电池续航可达18个月以上;4G Cat.1方案在同等条件下为12-15个月。建议将"日均开锁10次工况下续航 ≥ 12个月"写入技术参数要求。
4. 系统对接深度
很多招标文件只写"支持对接一卡通",但"对接"的深度差异巨大。建议分三个层级要求:
- 基础层:支持Excel批量导入授权(单次 ≥ 10,000条记录),作为过渡和兜底方案
- 标准层:支持对接中间库,定时同步学工/宿管系统的授权数据
- 高级层:支持无感下发——即系统对接学工数据库后自动同步最新授权信息到门锁,入学、调寝、毕业等场景无需人工参与,授权变更实时生效
5. 信创环境兼容性
根据教育部关于教育信息化的指导意见,高校信息系统正加速向信创体系迁移。如果学校服务端已部署或计划部署国产操作系统,招标文件应明确要求管理平台支持在麒麟V10、统信UOS 1020e等信创环境下完成全功能部署与运行验证。KEENZY联网锁管理平台已通过Anolis OS 7.9、统信UOS 1020e、Debian 12、麒麟V10四个主流操作系统的适配验证。

供应商评估:规模验证比参数表更重要
参数表人人会写,但参数背后的工程能力只有在大规模项目中才能暴露真实水平。我们在中国科学技术大学8,000把Sub-1G门锁的7年运行数据中发现,联网门锁系统的稳定性问题80%以上不是出在单把锁的硬件质量上,而是出在组网架构的并发处理能力、固件OTA升级的灰度策略、以及平台在高峰时段(如开学迎新、寒暑假集中调寝)的任务队列调度上。
这意味着,评估供应商时应重点考察以下能力:
已落地项目的规模与持续运行时间。 一个稳定运行3年以上的万锁级项目,比10个运行半年的千锁级项目更有说服力。建议在招标文件中要求厂商提供至少2个5,000把以上规模、连续运行2年以上的高校项目案例,并保留实地考察权。
平台并发处理能力。 开学季一天内可能发生数千次授权下发和数万次开锁记录上报。KEENZY的联网锁管理平台经受了100万+在线终端的并发考验,系统在线率达99.9%。建议要求厂商提供压力测试报告或同等规模项目的运行监控数据。
售后响应与固件升级能力。 门锁是用5-8年的长周期设备。厂商是否支持远程OTA固件升级?响应故障的SLA是多少?这些问题在采购阶段容易被忽视,但在运维阶段直接决定后勤团队的工作量。中科易安的方案支持远程批量固件升级,无需逐锁现场操作。
该方案已在西安交通大学13,000+门锁的亚洲最大单体工程中得到验证,还在华中科技大学、山东大学、南京信息工程大学等高校落地运行。

验收阶段:四步闭环验收法
很多高校的验收流程只做"通电测试+开门测试",这远远不够。一套联网门锁系统的验收应覆盖硬件、通信、平台、安全四个层面。
第一步:硬件功能全量验收。 抽检比例建议不低于10%。逐一测试7种开锁方式(刷卡、密码、指纹、人脸识别、手机二维码、蓝牙钥匙、远程指令开门)及机械应急钥匙。重点验证指纹识别速度(应 < 0.5秒)和虚位密码功能是否正常。
第二步:组网通信压力测试。 模拟高峰时段并发场景——同时触发单栋楼全部门锁上报状态信息,观察网关(Sub-1G方案)或4G网络(Cat.1方案)是否出现丢包或延迟。KEENZY的Sub-1G方案待机功耗约30μA,4G Cat.1方案待机功耗约10μA,验收时可通过平台监控界面实时查看每把锁的通信状态和功耗数据。
第三步:平台功能联调验收。 重点验证三个场景:① 从学工系统发起一条授权变更,观察门锁端生效时间;② 模拟断网5分钟,验证门锁离线开锁和记录缓存是否正常;③ 在管理平台上执行批量授权导入(建议测试5,000条以上),验证处理速度和准确率。
第四步:安全合规审查。 要求厂商提供SE安全芯片的认证证书、国密算法的检测报告。如果是私有化部署,验证管理平台在信创操作系统上的全功能运行状态。
| 验收层面 | 核心测试项 | 通过标准 | 常见漏检点 |
|---|---|---|---|
| 硬件功能 | 7种开锁方式+机械应急 | 全部正常,指纹识别 < 0.5秒 | 虚位密码、人脸识别遗漏 |
| 组网通信 | 单楼全量并发上报 | 丢包率 < 0.1%,延迟 < 3秒 | 只测单锁不测并发 |
| 平台联调 | 授权同步+断网缓存+批量导入 | 授权实时生效,缓存 ≥ 1,000条 | 不测断网恢复后补传 |
| 安全合规 | SE芯片证书+国密报告+信创验证 | 证书齐全,信创环境全功能通过 | 只看软件证书不查硬件芯片 |

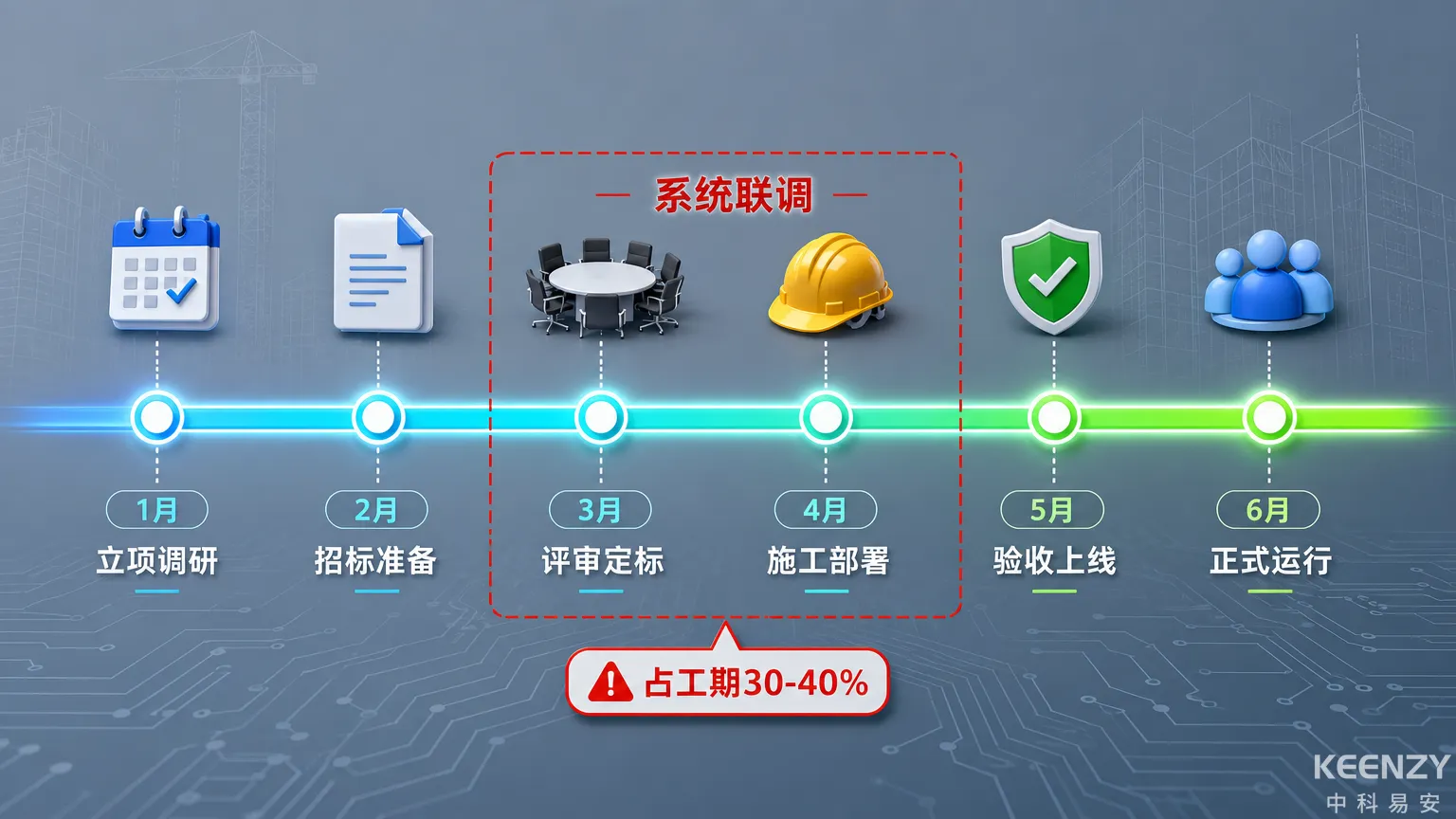

采购时间线:从立项到交付的关键节点
根据中科易安在高校项目中的交付经验,一个3,000-10,000把规模的联网门锁项目,从立项到全面投入使用通常需要4-6个月。以下是建议的时间线规划:
- T-6月(立项调研):明确需求、摸底楼宇条件、确定组网方案方向
- T-5月(招标准备):编写招标技术参数(建议使用本文"招标参数"章节的清单作为参考)
- T-4月(招标评审):发标、技术评审、商务谈判、定标
- T-3至T-1月(施工部署):网关安装(Sub-1G方案)或SIM卡激活(4G方案)、门锁安装、系统联调
- T月(验收上线):四步闭环验收、培训后勤团队、正式投入使用
关键提醒:如果计划在9月开学季投入使用,最晚应在3月启动立项。很多高校因为低估了系统对接和联调的时间,导致开学时系统仍在调试——这个阶段通常占整体工期的30%-40%,是最容易被压缩也最不应该被压缩的环节。

总结
高校宿舍联网门锁的采购本质上是一次基础设施决策,而非简单的设备采购。组网方案决定了未来5-8年的运维模式,招标参数的精度决定了能否筛选到真正具备工程能力的供应商,验收流程的完整性决定了系统上线后的稳定性。
KEENZY中科易安在中国科学技术大学8,000把门锁稳定运行7年、西安交通大学13,000+门锁的亚洲最大单体工程中积累的经验表明:大规模联网门锁项目的成败,70%取决于采购阶段的决策质量。如果你正在规划2026年度的宿舍联网门锁采购项目,可以联系KEENZY技术团队获取专属方案与招标参数模板。
常见问题
高校宿舍联网门锁采购需要走政府采购流程吗?
公办高校采购联网门锁通常需要按照政府采购相关规定执行。具体采购方式(公开招标、竞争性磋商等)取决于项目金额和各省市的采购政策。KEENZY中科易安已参与1000+高校项目的招投标,可提供符合政府采购规范的技术响应文件和资质材料。
不同组网方案的门锁可以混合部署吗?
可以。KEENZY支持Sub-1G 433MHz与4G Cat.1的融合组网部署——集中宿舍楼群用Sub-1G方案降低成本,分散点位用4G Cat.1免布线直连。两种方案的门锁统一接入同一个管理平台,授权和数据管理不受组网方式影响。西安交通大学13,000+门锁项目即采用了这种融合组网架构。
联网门锁采购后多久需要更换电池?
以KEENZY的实测数据为参考:Sub-1G方案在日均开锁10次的工况下,电池续航可达18个月以上;4G Cat.1方案为12-15个月。管理平台会在电量低于20%时自动推送告警,后勤团队可提前安排批量更换,避免突发断电。支持锂电池和碱性电池两种供电方式。
