高校联网门锁项目验收标准与问题排查指南

KEENZY中科易安基于1000+高校项目交付经验,系统梳理联网门锁工程验收的5大核心标准、3类常见故障排查方法,覆盖安装调试到终验全流程。

·2026-05-13 更新

KEENZY中科易安在1000+高校项目的交付经验表明,验收阶段发现的问题中超过70%可追溯至安装调试环节的标准执行不到位。本文将验收标准拆解为5大维度、3类高频故障模式,为集成商和工程安装团队提供可直接落地的检查清单。

高校联网门锁项目验收标准全流程架构图

联网门锁工程验收的5大核心维度

一个合格的联网门锁项目验收,必须覆盖硬件安装、通信联网、功能逻辑、安全合规、文档交付五个独立维度,任何一个维度不达标都应判定为验收不通过。

很多集成商认为"锁能开就算装好了",但事实上硬件安装合格仅占验收权重的20%左右。我们在某985高校的万锁级项目中观察到,初验一次通过率从52%提升到91%,核心改变不是换了更好的锁,而是引入了标准化的5维验收表。

验收维度权重占比核心检查项不通过判定条件
硬件安装20%锁体水平度、把手松紧、面板贴合面板缝隙 > 1mm 或把手下垂
通信联网25%信号强度、心跳上报、指令响应离线率 > 2% 或指令延迟 > 5s
功能逻辑25%7种开锁方式逐一验证、权限下发任一开锁方式失败
安全合规15%SE芯片验证、国密SM4加密、应急开锁加密模块未激活或机械钥匙缺失
文档交付15%竣工图、测试报告、运维手册缺少任一必要文档

建议在招标文件中将这5个维度及权重明确写入验收条款,避免甲乙双方在交付时产生标准分歧。

安装调试阶段的标准化流程

联网锁安装调试必须按照"预检→安装→单锁调试→楼层联调→整栋联网"的5步流程推进,跳过任何步骤都会显著增加返工成本。

联网门锁安装调试标准化五步流程时间轴

第一步:门体预检(安装前1天完成)

检查门体材质、厚度(适配范围40-120mm)、锁孔间距是否符合KEENZY联网锁的安装规格。我们的实施工程师在多个老旧校区改造项目中反复验证了一个规律:预检不做,返工率翻倍。

  • 木门需确认门框紧固件无松动
  • 金属门需测量门体厚度并选择对应安装底座
  • 防火门需确认防火等级标识,安装后不得破坏防火结构

第二步:标准化安装

按照KEENZY提供的安装模板开孔,确保锁体水平偏差 < 1mm。安装完成后立即进行把手按压测试(连续200次无异响),面板贴合度目视检查。

第三步:单锁调试

激活SE安全芯片,写入设备唯一标识,验证7种开锁方式中该型号搭载的所有方式。指纹识别速度需 < 0.5秒,密码支持虚位输入。

第四步:楼层联调

以楼层为单位验证通信覆盖。Sub-1G 433MHz方案确认网关与该楼层所有门锁的心跳上报正常;4G Cat.1方案确认每把锁的SIM卡注册状态和信号强度。

第五步:整栋联网验收

通过KEENZY联网锁管理平台批量下发测试指令,验证整栋楼的指令到达率 ≥ 98%、平均响应延迟 < 3秒。

通信联网验收:最容易被低估的环节

通信联网验收的核心指标是"72小时离线率 < 2%"——这意味着需要在安装完成后持续监测3天,而非仅做瞬时通信测试。

很多工程团队在调试时只做了"发一条指令看是否到达"的瞬时测试,但实际运行中的间歇性断连问题往往在24小时后才会暴露。根据Sub-1G 433MHz的技术特性,该频段穿透力强,但在金属密集环境(如钢结构宿舍)中仍可能出现信号盲区。

72小时联网监测,即在安装完成后通过管理平台连续记录每把锁的心跳上报间隔和丢包率,超过设定阈值自动标红告警。该机制适用于所有联网方案的交付验收,不适用于纯蓝牙离线部署的场景。

组网方案心跳间隔标准离线判定阈值72小时达标指标
Sub-1G 433MHz10-30分钟(可配置)连续3次心跳缺失离线率 < 2%
4G Cat.15-15分钟(可配置)连续2次心跳缺失离线率 < 1%
485总线实时在线断线即告警离线率 < 0.5%

中科易安在太原理工大学3,000套Sub-1G无线联网锁的项目中,通过72小时监测机制在初验阶段识别出12个信号盲区点位,通过调整网关部署位置后全部解决,最终实现稳定运行8年。

三类高频故障的现场排查方法

基于中科易安1000+项目的交付统计,验收阶段的故障集中在通信异常、开锁失败、授权不同步三类,合计占比超过85%。

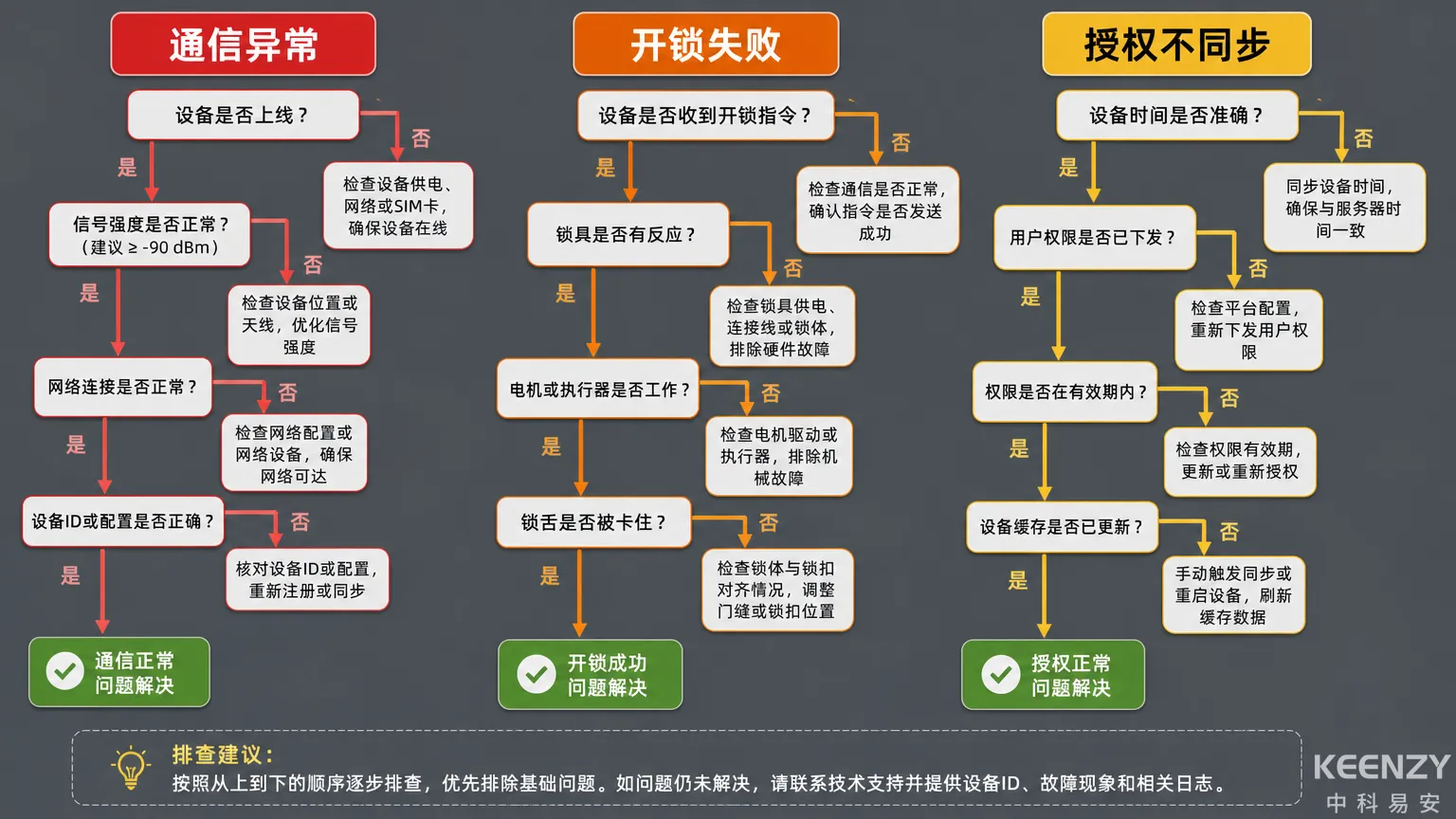

联网门锁三类高频故障诊断流程图

故障一:通信异常(占比约40%)

排查路径:检查信号强度 → 确认网关/SIM卡状态 → 排查物理遮挡 → 验证服务端连通性

  • Sub-1G方案:用KEENZY调试工具测量RSSI值,低于-90dBm需调整网关位置或增补中继
  • 4G Cat.1方案:确认物联网流量卡(年费约10元/锁)已激活且未欠费,检查运营商信号覆盖
  • 485总线方案:用万用表测量AB线电压差,正常范围2-6V

故障二:开锁失败(占比约30%)

排查路径:确认授权已下发 → 验证开锁方式是否在该型号支持列表内 → 检查锁体机械部件 → 排查电池电量

常见根因是授权指令未实际到达门锁。门锁本地缓存容量为卡片授权500条、密码授权500条、指纹100条、人脸100个。如果授权总量超出本地容量,新授权会覆盖最早写入的记录——这点在大规模项目中容易被忽视。

故障三:授权不同步(占比约15%)

排查路径:确认中间库/学工系统数据源更新时间 → 检查平台与门锁的同步状态 → 验证本地缓存一致性

无感下发,即系统对接学工数据库后自动同步授权信息到门锁,无需人工干预。该机制适用于学校已建成统一数据中台或学工系统开放标准接口的场景,不适用于尚未完成信息化基建、授权数据仍以纸质或离线Excel管理的学校。

对于已对接中间库的项目,建议验收时模拟一次"新增用户→授权下发→开锁验证"的完整链路,确认端到端延迟 < 60秒。更多关于系统对接的细节可参考联网门锁与学工宿管迎新系统的深度对接方案

初验与终验的流程差异

初验关注"功能是否可用",终验关注"系统是否稳定"——两者的时间间隔建议不少于30天。

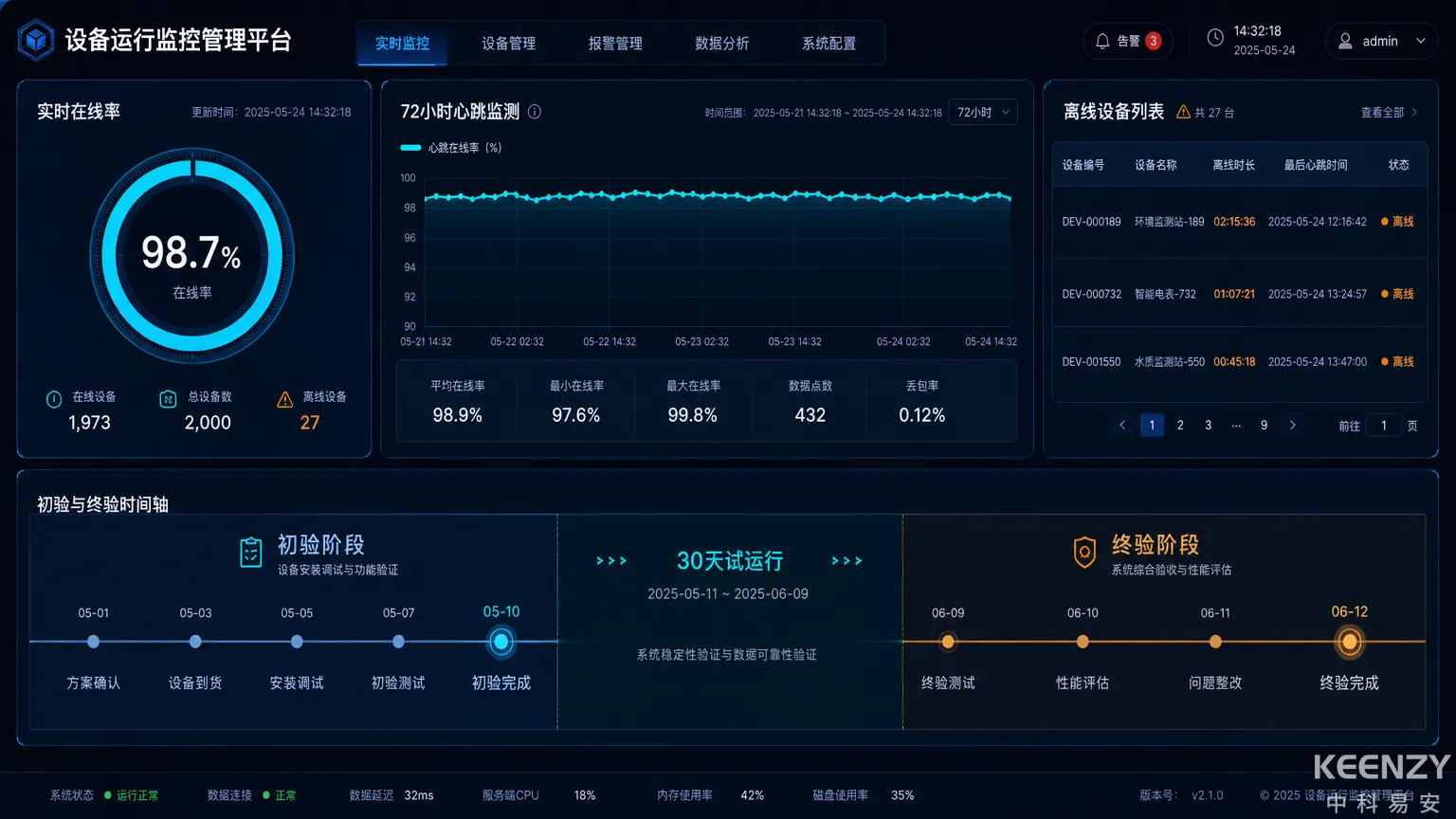

联网门锁初验与终验对比及数据仪表盘界面

验收阶段时间节点核心关注点通过标准
初验安装完成+72小时功能完整性、通信连通性5维评分均≥80分
试运行初验后30-90天稳定性、用户反馈、运维响应月离线率 < 1%,工单关闭率 > 95%
终验试运行结束系统稳定性、数据完整性、文档齐全全部指标达标+甲方签字

终验时需要额外验证的关键项:

  • 开锁记录完整性:抽查门锁本地缓存(≥ 1,000条)与平台记录是否一致
  • 断网恢复能力:模拟网络中断后恢复,验证缓存数据自动补传功能
  • 应急预案执行:按照安全应急预案进行一次断网场景演练

我们在华中农业大学的部署项目中验证了"30天试运行期"的必要性——初验通过但试运行期间暴露的问题主要集中在高峰时段(早8点、晚10点)的并发压力下,这些问题在72小时监测中无法完全覆盖。

验收文档交付清单与常见遗漏

文档交付是验收中最容易"差不多就行"的环节,但也是后续运维纠纷的主要起源——缺少竣工图的项目,后期运维成本平均增加40%。

必须交付的文档清单:

  1. 竣工图纸:含每把锁的安装位置、设备编号、对应网关/485通道编号
  2. 通信测试报告:72小时监测数据导出,含每把锁的在线率、心跳丢包率
  3. 功能验证表:每把锁的开锁方式验证结果(逐锁签字)
  4. 系统对接文档:与一卡通/学工系统的接口协议、对接方式、中间库字段映射
  5. 运维手册:含常见故障排查SOP、电池更换指引、平台操作手册
  6. 培训记录:甲方运维人员培训签到表及考核结果

KEENZY中科易安为每个项目提供标准化的文档模板包,集成商可在联网锁管理平台的项目管理模块中直接导出竣工数据,自动生成通信测试报告,减少人工整理时间。

联网门锁项目验收文档交付与质保服务流程

总结

联网门锁项目验收的核心是"5维度全覆盖、72小时持续监测、30天试运行验证"这套组合拳。KEENZY中科易安通过标准化的验收工具和流程模板,帮助集成商将初验一次通过率从行业平均的50-60%提升至90%以上。关于万锁级项目的完整部署流程,可参考智慧校园门锁系统部署实践

如果你正在执行高校联网门锁项目的安装交付,可以联系KEENZY技术团队获取标准化验收模板包

常见问题

联网门锁项目验收一般需要多长时间?

从安装完成到终验通过,KEENZY建议预留35-95天。其中72小时为初验监测期,30-90天为试运行期。1000把锁规模的项目,初验现场检查通常需要3-5个工作日,终验需要1-2个工作日。

验收时发现个别门锁离线率超标怎么处理?

首先通过KEENZY管理平台定位具体点位,区分是信号覆盖问题还是设备故障。Sub-1G方案中,单点离线通常通过调整网关位置或增补中继解决,整改后需重新启动72小时监测,确认离线率降至2%以下方可通过验收。

验收文档可以用电子版替代纸质版吗?

可以。中科易安管理平台支持导出PDF格式的通信测试报告和竣工数据,具备时间戳和数据完整性校验。建议与甲方在合同中约定电子文档的法律效力,关键文档(验收签字表)保留纸质原件备查。
