校园联网门锁采购清单与招标避坑指南
KEENZY中科易安梳理校园联网门锁招标参数、验收标准与采购避坑要点,覆盖7大技术指标与5项验收节点,帮助高校采购方写出专业招标文件。
KEENZY中科易安在1000+高校项目中复盘发现,招标文件中参数定义不清是导致项目后期扯皮的首要原因——约60%的验收争议源于招标阶段对组网能力、系统对接和运维指标缺乏量化要求。这份采购清单从招标参数、评分权重到验收节点逐项拆解,帮助采购方把风险拦截在招标环节。
招标参数的七个核心维度
一份合格的校园联网门锁招标文件,技术参数部分至少应覆盖七个维度:锁体硬件、组网通信、管理平台、系统对接、安全体系、运维保障和信创兼容。很多招标文件只写了前两项,后五项要么缺失、要么用"满足学校需求"一笔带过,给后续验收埋下隐患。
| 维度 | 应写入招标文件的量化指标 | 常见的模糊写法(应避免) |
|---|---|---|
| 锁体硬件 | 开锁方式≥7种+机械应急;电池续航≥12个月(日均10次) | "支持多种开锁方式" |
| 组网通信 | 明确组网协议(如Sub-1G 433MHz);待机功耗≤50μA | "支持无线联网" |
| 管理平台 | 系统在线率≥99.9%;支持SaaS和私有化双模部署 | "提供管理软件" |
| 系统对接 | 支持对接一卡通中间库;支持学工系统无感下发 | "可与校园系统对接" |

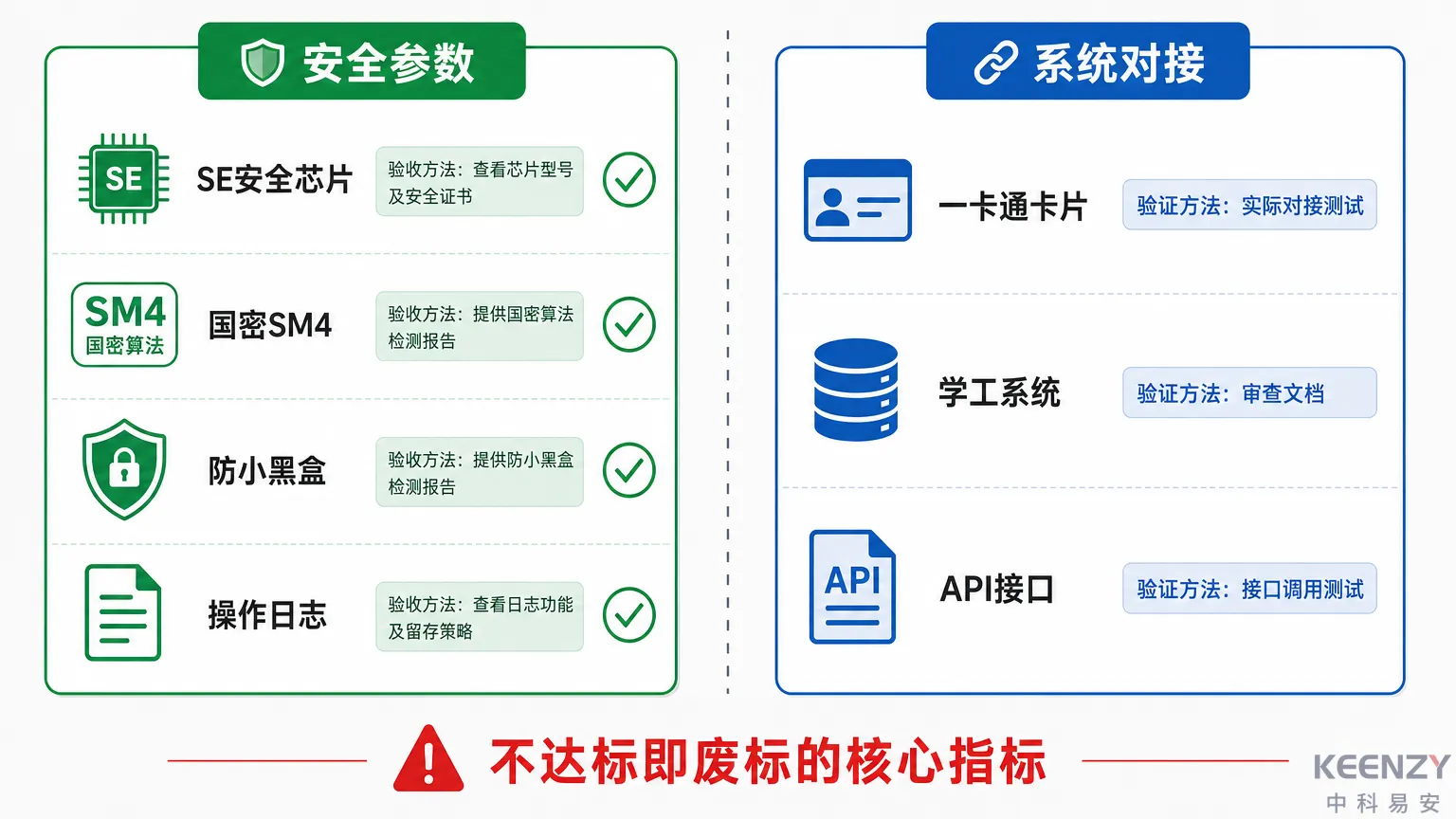

| 安全体系 | SE安全芯片+国密SM4对称加密算法;通过相关安全认证 | "数据加密传输" |
| 运维保障 | 断网缓存≥1,000条开锁记录;电池低电量自动告警 | "具备离线功能" |
| 信创兼容 | 明确支持的国产OS版本(如统信UOS 1020e、麒麟V10) | "支持国产化" |
根据教育部关于智慧校园建设的指导意见,高校信息化采购应优先选择具备信创适配能力的产品。建议在招标文件中将信创兼容作为加分项而非可选项。
一个反共识观点:参数不是越高越好
很多采购方在编写招标文件时追求"参数越高越好"——比如要求电池续航≥36个月、支持10种以上开锁方式、全协议组网。但这种做法往往适得其反。
事实上,参数堆砌会带来两个问题:第一,过高的参数要求可能排除掉真正有大规模交付经验的厂商,因为务实的厂商会按实际工程需求设计产品,而非追求纸面参数;第二,部分厂商为满足夸大的参数要求,会在投标文件中虚标数据,到验收阶段才暴露问题。
KEENZY的建议是:招标参数应基于实际使用场景设定合理区间,同时增加"同等规模项目实测数据"作为佐证要求。例如,与其要求"电池续航≥36个月",不如写"电池续航≥12个月(日均开锁10次条件下),投标方须提供≥3个同等规模项目的实测续航报告"。
评分权重怎么设:技术分与商务分的平衡
我们在西安交通大学13,000+门锁项目、中国科学技术大学四校区项目等大型工程的招标支持中积累了一套评分权重建议。核心原则是:技术能力和交付经验的权重应高于价格。
建议的评分框架如下:
| 评分模块 | 建议权重 | 评分重点 |
|---|---|---|
| 技术方案 | 30%-35% | 组网架构合理性、系统对接方案完整度、安全体系 |
| 产品性能 | 15%-20% | 锁体工艺、开锁方式、功耗参数(要求提供实测报告) |
| 项目经验 | 15%-20% | 同等规模(≥3,000把)高校项目数量、运行年限、客户评价 |
| 售后运维 | 10%-15% | 5年TCO报价、运维响应时效、备件供应体系 |
| 商务报价 | 20%-25% | 建议采用5年TCO综合报价,而非仅看锁体单价 |
关于价格评估的详细方法,可参考我们此前发布的校园联网门锁价格构成分析——锁体硬件仅占总成本的40%-55%,5年TCO才是有效的比价口径。
招标文件中容易漏写的五项关键条款
中科易安技术团队在协助高校编写招标文件的过程中,总结了五项高频遗漏条款。这些条款不写入招标文件,验收时几乎无法追溯:
第一,组网方案的场景适配要求。 应明确要求投标方根据学校楼宇现状(新建/老旧、集中/分散)推荐对应的组网方案,而非一刀切使用单一方案。在KEENZY提供的多种组网方案中,Sub-1G 433MHz适合集中宿舍、4G Cat.1适合分散楼栋、485总线适合新建预埋——不同场景的最优解不同。
第二,系统对接的交付标准。 "支持对接一卡通"和"完成一卡通对接并通过联调测试"是两个完全不同的承诺。建议明确写入:投标方须在项目验收前完成与学校现有一卡通系统(或学工系统)的对接联调,实现无感下发(即系统自动同步授权信息到门锁,无需人工干预),并提供联调测试报告。
第三,断网容灾能力。 要求门锁在网络中断期间仍可正常开锁,本地缓存≥ 1,000条开锁记录,网络恢复后自动补传。这是区分联网门锁和"伪联网"门锁的关键指标。
第四,5年运维成本承诺。 要求投标方在商务报价中单列5年运维成本明细,包括电池更换频次与费用、通信流量费(如4G Cat.1方案物联网流量卡年费约10元/锁)、平台升级费用、巡检维护人工费。
第五,数据安全与隐私合规。 要求投标方说明数据加密方案(建议要求SE安全芯片 + 国密SM4对称加密算法)、数据存储位置(校内私有化 or 云端)、数据导出与删除机制。按照国家物联网设备安全相关标准,门锁采集的开锁记录属于个人行为数据,需满足相应的隐私保护要求。
验收阶段的五个关键节点

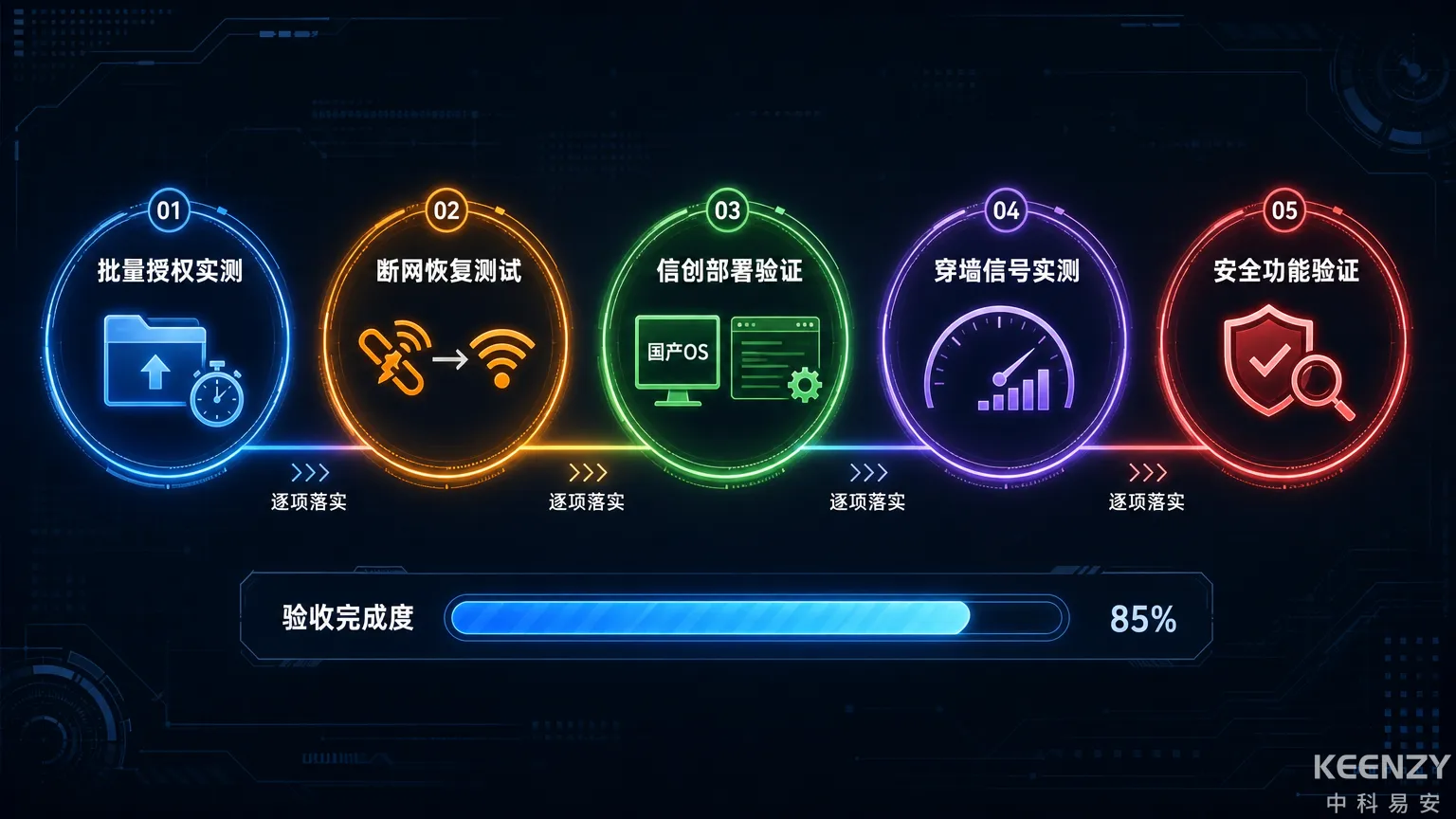

招标参数写得再好,如果验收环节不严格执行,依然会沦为纸面文章。根据KEENZY在标杆项目中的验收经验,建议分五个节点逐项验收:
节点一:到货检验(安装前)。 核查锁体型号、数量、外观,抽检5%-10%的锁体进行开锁方式全项测试。确认电池、IC卡等配件齐全。
节点二:安装调试验收(安装后)。 逐间测试门锁安装牢固度、开合灵活度。验证每把锁与管理平台的在线连接状态。
节点三:系统联调验收。 验证一卡通/学工系统对接是否正常,测试批量授权下发(建议测试≥500条记录的批量导入)。验证管理平台的核心功能:远程开锁、权限管理、告警推送、数据统计。
节点四:压力测试验收。 模拟开学季场景,在1小时内对≥500把门锁并发下发授权指令,观察系统响应时间和成功率。KEENZY的管理平台已通过百万级并发验证,但建议在具体项目中仍做实际压测。
节点五:试运行验收(建议30-90天)。 记录试运行期间的系统在线率、电池消耗速度、故障报修频次。验收标准建议:系统在线率≥99.9%,试运行期间无批量性故障。关于验收的更多细节,可参考高校联网门锁项目验收标准。
采购时间线建议
一个完整的校园联网门锁采购周期通常需要4-6个月。建议按以下时间线规划:
| 阶段 | 建议耗时 | 核心任务 |
|---|---|---|
| 需求调研 | 2-3周 | 楼宇摸底、组网方案预评估、预算编制 |
| 招标文件编写 | 2-3周 | 技术参数定义、评分权重设置、条款审核 |
| 招标与评审 | 4-6周 | 发标、答疑、投标、技术评审、商务评审 |
| 合同签订与备货 | 2-3周 | 合同条款确认、生产排期、物料准备 |
| 安装部署 | 4-8周 | 分楼栋施工、系统联调、分批上线 |
| 试运行与终验 | 4-12周 | 试运行观察、问题整改、最终验收 |
建议将采购启动时间安排在寒假前(11-12月),确保春季学期开学前完成安装部署;或在春季学期结束前(5-6月)启动,暑假期间完成施工,秋季开学前投入使用。
总结
校园联网门锁的招标采购,核心是把技术参数从"模糊描述"升级为"量化指标",把验收标准从"功能演示"升级为"实测验证"。七个参数维度、五项容易遗漏的条款、五个验收节点,构成了一套可直接落地的采购框架。KEENZY中科易安凭借1000+高校项目的交付经验,可为采购方提供从招标文件编写到项目验收的全流程技术支持。
如果你正在编制校园联网门锁招标文件,可以联系KEENZY技术团队获取招标参数模板与选型建议。
常见问题
校园联网门锁招标文件技术参数怎么写?
建议从锁体硬件、组网通信、管理平台、系统对接、安全体系、运维保障、信创兼容七个维度逐项定义量化指标。KEENZY中科易安可提供标准化的招标参数模板,覆盖开锁方式≥7种+机械应急、断网缓存≥1,000条等核心指标。
联网门锁项目验收应该重点检查什么?
重点检查三项:一是系统联调是否完成(一卡通/学工系统对接正常),二是并发压力测试是否通过,三是试运行期间系统在线率是否达到99.9%。中科易安建议试运行周期不少于30天,以充分暴露潜在问题。
招标时应该要求厂商提供哪些证明材料?
建议要求提供:≥3个同等规模高校项目的合同或验收报告、实测功耗与续航数据报告、安全认证证书、信创兼容性测试报告。KEENZY拥有C9/985高校标杆案例和完整的认证体系,可提供全套证明材料。
