暑期校园门锁施工管理:工期·质控·验收标准

KEENZY中科易安暑期校园联网门锁施工管理方案,5000把锁45天交付,日均安装100+把,质检合格率99.5%以上,含完整验收标准清单。

暑假是校园联网门锁施工的黄金窗口期,但"有假期不等于有充足时间"——扣除前后各一周的腾宿和开学准备,真正的施工窗口通常只有40-50天。KEENZY中科易安以5,000把锁45天交付为标准模型,将施工管理拆解为工期规划、质量控制和验收标准三个维度,日均安装100+把锁、质检合格率控制在99.5%以上。

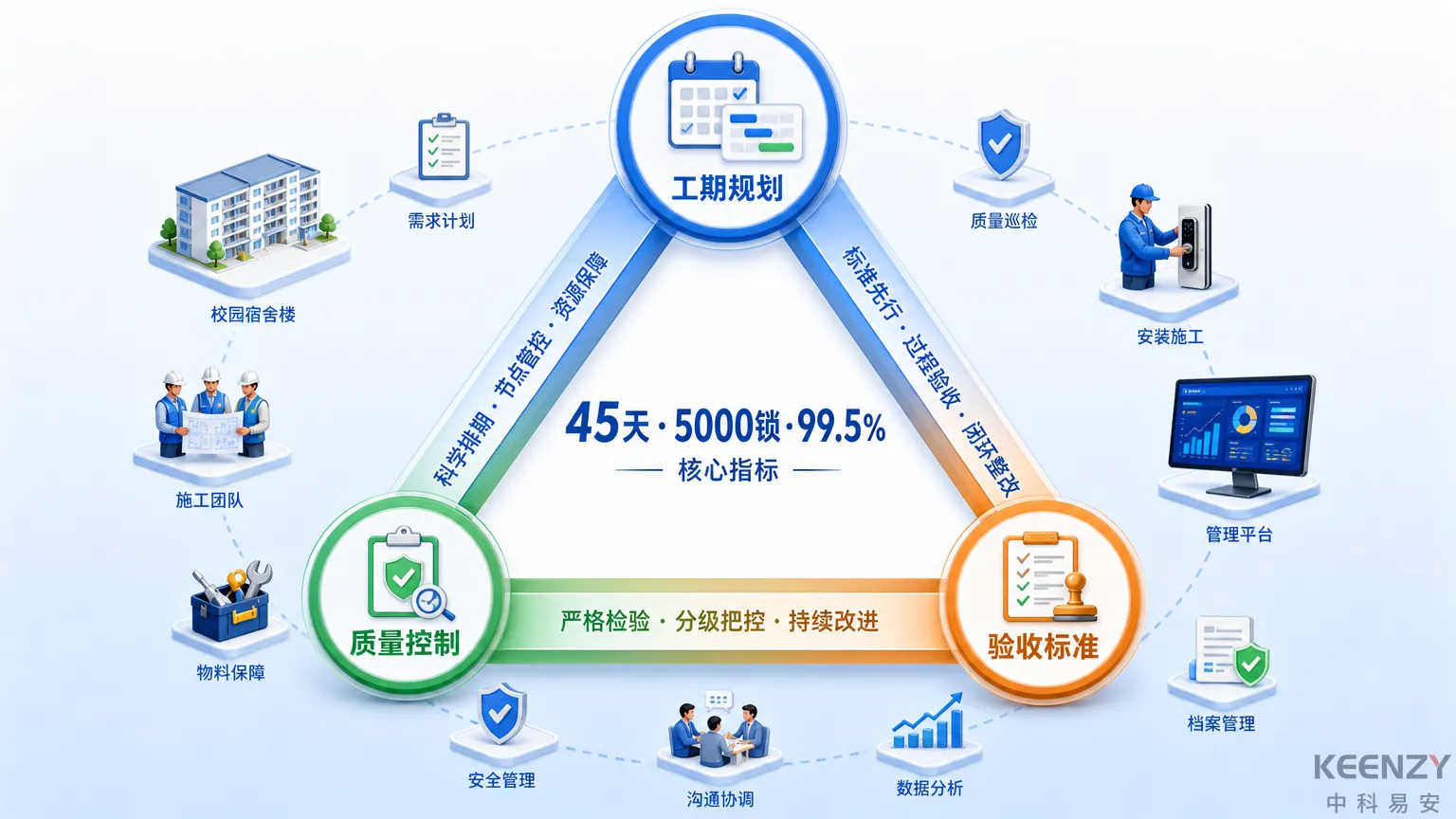

暑期校园联网门锁施工管理三维度框架

工期规划:45天怎么分配

5,000把锁的暑期施工不是"一群人同时装"这么简单,需要按阶段精确排布:

第1-5天:勘察与准备。 对所有目标楼栋进行现场勘察——确认门体型号和锁体安装孔位(约15%的门体可能需要微调安装孔位)、测试Sub-1G 433MHz信号覆盖质量或4G Cat.1信号强度、确认网关安装位置和供电条件。同步完成物料清点和施工工具准备。

第6-10天:样板楼施工。 选择1栋楼(约200把锁)作为样板楼,完成安装、联网、测试、校验全流程。样板楼的目的是验证施工流程、发现潜在问题、培训施工团队、建立质检标准。

第11-40天:批量施工。 将施工团队分成3-4组,每组负责1-2栋楼,并行推进。每组每天目标安装30-40把锁(含安装、联网测试、授权下发),4组并行日均产出120-160把锁。

第41-45天:全量验收与联调。 全部门锁安装完成后,执行全量数据对账(门锁在线状态核查、授权数据一致性校验)、管理平台功能验收、以及与学工/一卡通系统的对接联调

踩坑提示: 不要把工期排满——至少预留3-5天作为缓冲。我们在某985高校的万锁级项目中,因为中间遭遇暴雨天气(室外网关安装受阻)导致工期延误3天,好在提前预留了缓冲期才没有影响开学。

阶段天数核心任务风险点
勘察准备5天现场测试、物料清点门体型号不一致
样板楼5天流程验证、团队培训发现未预见问题
批量施工30天并行安装、每日质检天气/物料延误
全量验收5天数据对账、联调测试系统对接问题

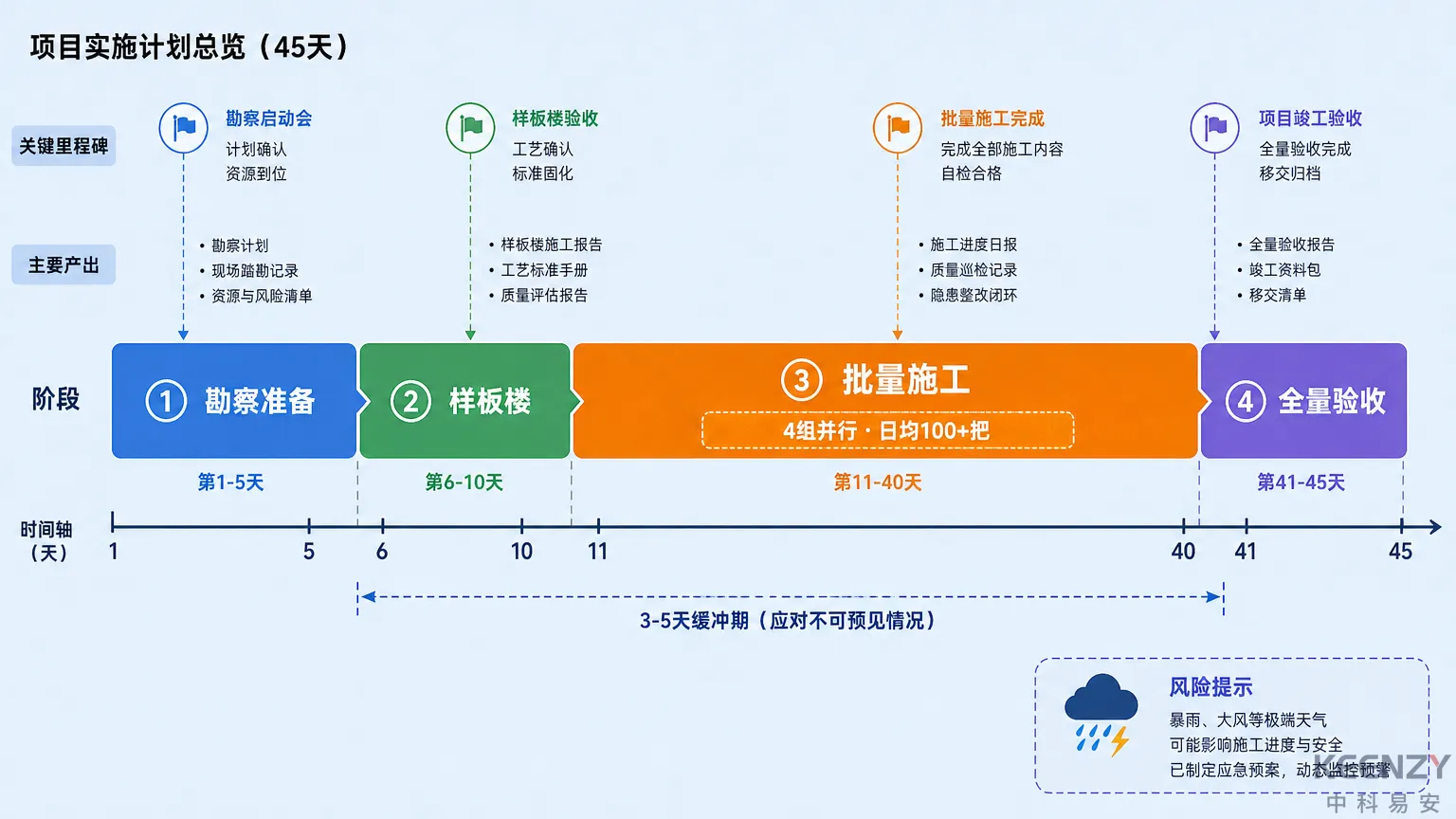

45天工期甘特图与每阶段关键里程碑

质量控制:三级质检确保99.5%合格率

KEENZY中科易安在万锁级项目中采用"自检→互检→专检"三级质检体系:

第一级·自检(施工组): 每组每安装完一把锁,施工人员现场执行6项自检——锁体固定是否牢固、把手旋转是否顺畅、刷卡/指纹/密码三种方式是否都能正常开锁、门锁是否成功联网上报、反锁和斜舌是否正常工作、外观是否有划痕或损坏。

第二级·互检(其他施工组): 每天收工后,A组抽检B组当天安装的10%门锁,B组抽检A组。发现不合格的即日返工修复。

第三级·专检(项目经理/校方代表): 每周由项目经理和校方代表联合抽检当周安装量的5%。专检结果作为工程进度款结算的依据。

踩坑提示: 质量问题80%集中在两个环节——锁体安装孔位不对导致锁舌无法正常伸出、以及网关信号覆盖盲区导致部分门锁无法联网。前者通过勘察阶段的门体测量可以预防,后者通过通信方案实测可以提前发现和优化。

关于联网门锁施工最容易踩的8个坑暑期门锁改造的完整攻略,我们有专题文章系统讲解。

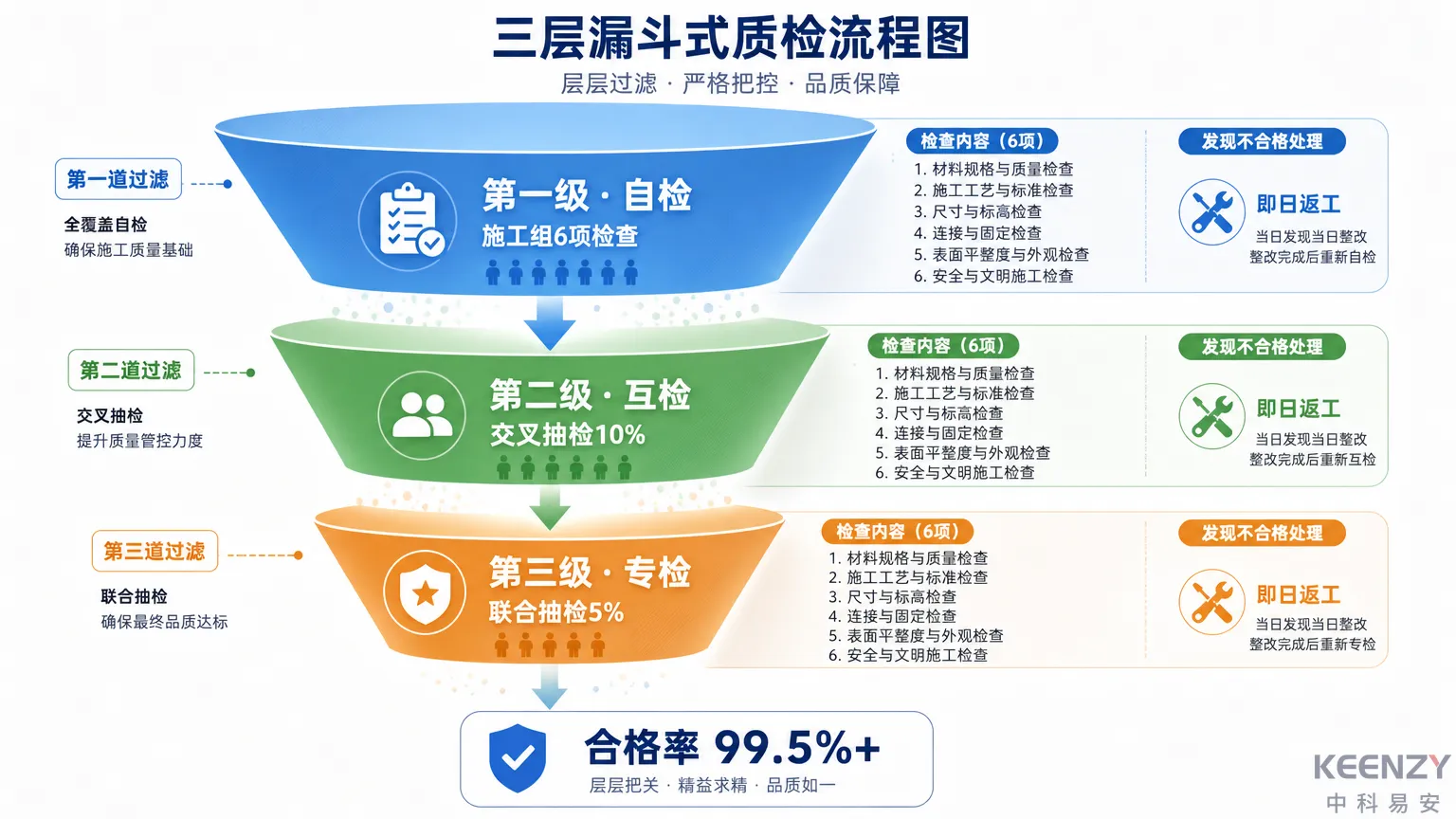

三级质检体系流程与合格率控制机制

验收标准:20项必检清单

建议校方和集成商在项目验收中使用以下分级验收清单:

验收项合格标准检查方法优先级
锁体固定无松动、无晃动手动推拉测试必检
刷卡开锁响应 < 2秒现场刷卡必检
指纹开锁识别速度 < 0.5秒现场测试必检
密码开锁虚位密码有效现场输入必检
联网状态在线率100%(验收时点)平台查询必检
数据上报开锁后30秒内平台可查开锁+查平台必检
机械钥匙可正常开锁现场测试必检
反锁功能正常上锁/解锁手动操作必检
电池电量满电状态平台查询必检
外观完好无划痕、无破损目测必检

我们在中国矿业大学和河南师范大学的暑期施工项目中严格执行了上述验收标准,整体合格率达到99.5%以上。关于高校联网门锁项目验收标准的详细指南,可参考我们的专题文章。

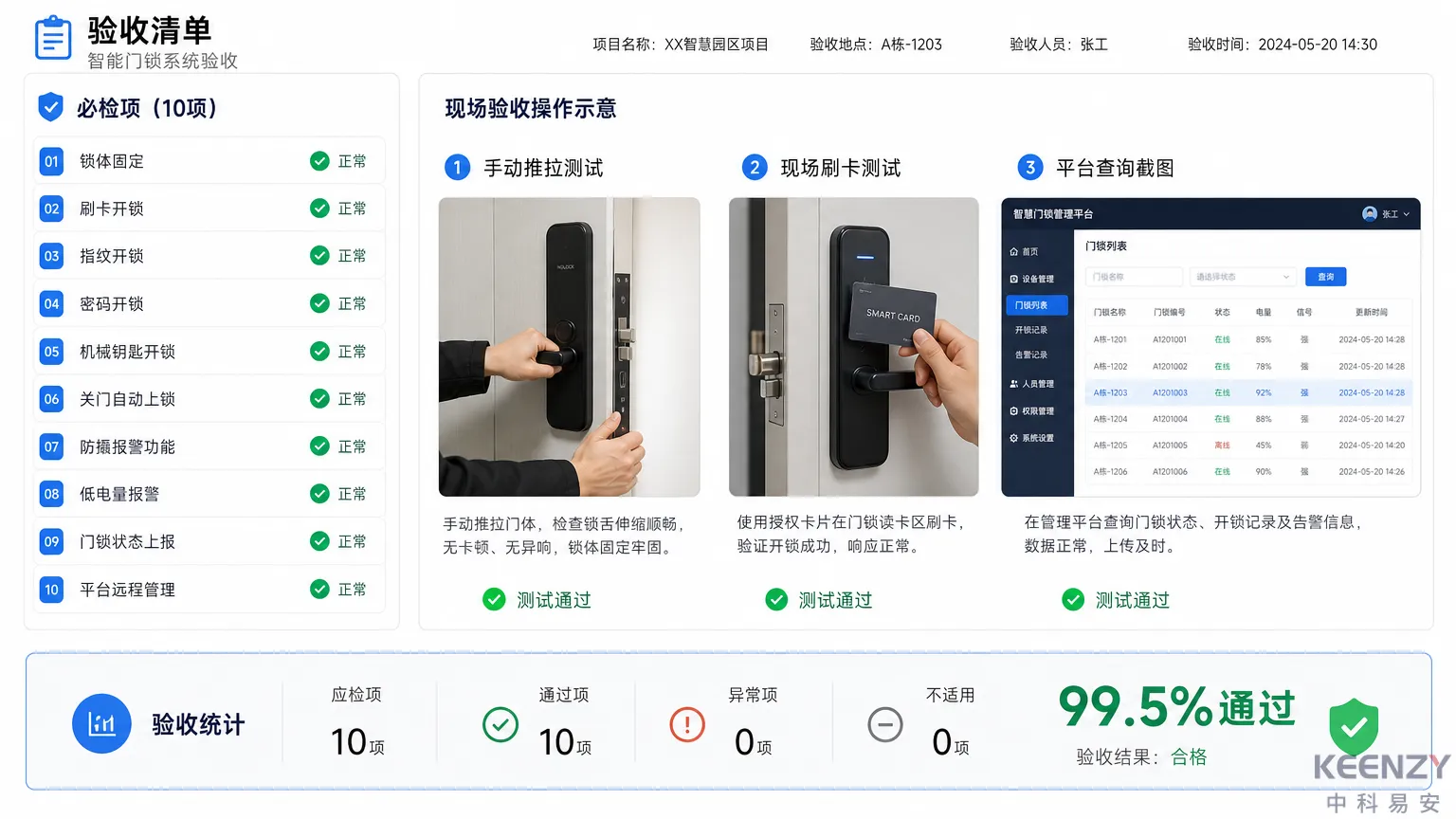

20项验收必检清单与分级检查方法

施工团队管理与安全规范

暑期施工还需特别注意施工团队管理和校园安全:

人员管理: 所有施工人员需在校方保卫部门登记备案,佩带统一工牌,出入校门接受检查。施工区域与非施工区域严格隔离。

废旧物料处理: 拆下的旧锁体、旧电池、包装废料每日集中清运,不留在宿舍楼内。

高温施工保障: 暑期室外温度可能超过35°C,网关等室外安装作业需避开中午高温时段。室内安装作业确保通风,配备防暑降温物资。

KEENZY硬件产品的出厂前全部经过高低温环境测试,门锁本体可在-20°C至60°C范围内正常工作,暑期高温不影响安装质量。

暑期施工团队管理与安全规范要求

总结

暑期校园联网门锁施工的核心是"在有限窗口期内保质保量交付"。KEENZY中科易安的标准交付模型是5,000把锁45天——5天勘察准备、5天样板楼验证、30天并行批量施工、5天全量验收。三级质检体系将合格率控制在99.5%以上。在中国矿业大学、河南师范大学等项目中,这套施工管理方法已得到充分验证。

如果你正在规划暑期的联网门锁安装项目,可以联系KEENZY技术团队获取施工排期模板和质检标准文件

常见问题

5000把门锁暑期能装完吗?

可以。KEENZY中科易安的标准交付模型是45天,3-4组施工团队并行作业,日均安装100+把锁。关键是提前做好勘察准备和样板楼验证,避免批量施工阶段返工。

暑期施工需要校方配合什么?

主要需要校方配合三件事:施工人员入校登记和出入管理、宿舍楼钥匙或门禁权限(用于进入施工区域)、以及验收阶段的联合抽检。KEENZY技术团队会提前与校方后勤部门对接施工排期。

开学前门锁调试来不及怎么办?

KEENZY中科易安的工期规划预留了5天缓冲期和5天全量验收期。4G Cat.1和Sub-1G方案的门锁联网测试通常在安装当天即可完成,不需要额外调试周期。授权数据可通过批量导入在开学前一次性下发。
